• <video id="xkmid"><menu id="xkmid"></menu></video>
    <source id="xkmid"><menu id="xkmid"><kbd id="xkmid"></kbd></menu></source>
    <video id="xkmid"></video>

      <b id="xkmid"><tbody id="xkmid"><menu id="xkmid"></menu></tbody></b>
      <u id="xkmid"><small id="xkmid"><kbd id="xkmid"></kbd></small></u>

      <b id="xkmid"></b>
    1. 您好!歡迎來到煤礦安全生產網!

      煤礦擴能施工組織設計說明書

      作者:煤礦安全網 2012-10-19 13:33 來源:煤礦安全網

        目 錄

        前 言………………………………………………………………………………………………..8

        1、施工組織方案編制說明及工程概況…………………………….8

        1.1編制依據………………………………………………………8

        1.2編制原則………………………………………………………9

        1.2.1安全第一、優質高效的原則………………………………9

        1.2.2專業施工、確保工期的原則………………………………9

        1.2.3優化施工方案的原則……………………………………9

        1.2.4統籌兼顧、合理安排的原則……………………………9

        1.3.工程概況………………………………………………10

        1.3.1礦井概況……………………………………………10

        1.3.2工程設計慨述……………………………………11

        1.3.3施工地質條件……………………………………13

        1.3.3.1煤(巖)層賦存特征……………………13

        1.3.3.2礦井地質概況……………………14

        1.3.3.3水文地質……………………17

        1.3.4施工安全條件……………………19

        1.3.4.1井下安全基本條件……………………19

        1.3.4.2交通運輸……………………21

        1.3.4.3水源…………………………………………21

        1.3.4.4電力…………………………………………21

        2.施工總體布置…………………………………………21

        2.1施工目標…………………………………………21

        2.1.1工期目標…………………………………………21

        2.1.2工程質量目標…………………………………………21

        2.1.3施工安全、環保目標………………………………22

        2.1.4文明施工…………………………………………22

        2.2.施工指導思想…………………………………………22

        2.3.施工安排…………………………………………23

        2.3.1施工標準…………………………………………23

        2.3.2工業廣場布置…………………………………………25

        2.3.3施工主要臨時設施…………………………………26

        3.施工勞動組織和設備配置……………………………27

        3.1掘進施工頭面…………………………………………27

        3.2施工勞動力配置…………………………………………27

        3.3施工主要設備投入計劃………………………………29

        3.4施工主要材料供應安排…………………………………30

        4.施工進度安排…………………………………………31

        4.1總工期計劃…………………………………………31

        4.2階段性工期計劃………………………………………32

        4.3各分項工程施工順序及進度計劃……………………32

        5. 施工方案……………………………………………………………………….33

        5.1.主要工程………………………………………………………………………..33

        5.1.1地面主要工程……………………………………………………………...35

        5.2.工程施工原則……………………………………………………………………..36

        5.3.井巷工程施工方法和工序………………………………………………………………36

        5.3.1.井巷工程施工主要生產系統………………………………………………………36

        5.3.2.井巷工程施工工藝…………………………………………………………………………37

        5.3.3.井巷工程施工設備安裝………………………………………………………………42

        5.3.4.特殊條件下施工措施……………………………………………………………………42

        5.3.5.井巷工程巷道施工斷面圖……………………………………………………………42

        6.施工質量保障……………………………………………………………………………42

        6.1.工程質量標準……………………………………………………………………………42

        6.1.1.工程施工和驗收依據……………………………………………………………………..42

        6.2.工程施工資金保障………………………………………………………………………43

        6.3.工程施工質量管理組織保障……………………………………………………………43

        6.3.1.工程質量管理體系……………………………………………………………………….43

        6.3.2.施工隊伍保障………………………………………………………………………….43

        6.3.3.工程質量管理組織措施…………………………………………………………….44

        6.4.工程質量施工保障措施………………………………………………………………………45

        6.4.1.工程質量過程管理………………………………………………………………………….45

        6.4.1.1. 材料、設備的采購控制……………………………………………………………45

        6.4.1.2.施工過程質量控制……………………………………………………………………..46

        6.4.1.2.1.巷道開挖……………………………………………………………………………..46

        6.支護…………………………………………………………………………………………….46

        6.4.1.2.3.工程驗收………………………………………………………………………….47

        6.5.工程質量技術管理……………………………………………………………………..48

        6.5.1.工程施工技術管理…………………………………………………………………..48

        6.5.2.工程測量管理……………………………………………………………………….49

        6.5.3.技術文件管理……………………………………………………………………….51

        7.施工安全保障……………………………………………………………………………….52

        7.1.安全管理目標……………………………………………………………………………..52

        7.2.安全保障措施……………………………………………………………………………….52

        7.2.1.安全管理機構和保障體系……………………………………………………………52

        7.2.1.1.安全管理機構及責任制………………………………………………………………52

        7.2.1.2.安全管理體系……………………………………………………………………….53

        7.2.2.安全培訓、教育…………………………………………………………………………….54

        7.2.3.安全管理措施………………………………………………………………………….54

        7.2.4.事故應急救援………………………………………………………………………….77

        7.2.5.特殊季節施工措施……………………………………………………………………..83

        7.2.5.1.冬季施工措施………………………………………………………………………..84

        7.2.5.2.雨季施工措施……………………………………………………………………………..84

        7.2.5.3.夏季施工措施……………………………………………………………………………..85

        8. 文明施工…………………………………………………………………………………….85

        8.1.文明施工目標………………………………………………………………………………85

        8.2.文明施工基本要求…………………………………………………………………………85

        8.3.文明施工保障措施……………………………………………………………………………86

        8.4.文明施工規范措施……………………………………………………………………………87

        9. 職業健康……………………………………………………………………………………….89

        9.1.勞動保護……………………………………………………………………………………..89

        9.2.急救和健康管理……………………………………………………………………………90

        9.3.礦區管理……………………………………………………………………………………..90

        附圖:

        1、北碚區天府鎮錦宏煤礦工程施工組織設計

        2、北碚區天府鎮錦宏煤礦工程施工進度圖

        3、北碚區天府鎮錦宏煤礦廣場施工布置平面圖

        4、北碚區天府鎮錦宏煤礦工程施工巷道斷面圖

        前 言

        根據重慶市安監 [2010]590號文件《重慶市安全生產監督管理局關于打擊煤礦建設礦井非法生產專項行動方案》要求,結合礦井實際情況,為保障安全優質、提前完成礦井擴能技改工程,特編制本施工組織設計

        1.施工組織方案編制說明及工程概況

        1.1.編制依據

        1、重慶市政府函[2010]64號文件《重慶市人民政府關于進一步加強全市煤礦行業管理工作的通知》。

        重慶市安監 [2010]590號文件《重慶市安全生產監督管理局關于打擊煤礦技改建設礦井非法生產專項行動方案》。

        2、《北碚區天府鎮錦宏煤礦擴建技改工程安全專篇》及批復文件。

        3、《礦山井巷工程、施工及驗收規范》GBT108-90。

        4、《重慶市煤礦安全管理標準》(試行)。

        5、《煤礦安全規程》。

        6、國家現行設計規范、施工規范、驗收標準及有關文件。

        7、煤礦技術人員對施工現場實地勘察、調查收集的有關資料。

        8、井巷施工積累的成熟技術、施工工法及多年來從事同類工程的施工經驗。

        1.2. 編制原則

        1.2.1. 安全第一、優質高效的原則

        施工組織設計方案的編制按照安全第一、質量第一、技術可行、經濟合理的原則確定施工方案。在安全措施落實到位,確保質量和安全前提下組織施工。

        加強施工領導,強化施工管理。施工中嚴格工程質量標準化管理,控制成本,優質高效,降低工程造價。

        1.2.2. 專業化施工、確保工期的原則

        組建煤礦專業化掘進施工隊伍,聘請專業施工技術人員進行施工管理。合理安排工程施工順序,搞好工序銜接,強化工程進度監控,確保工程正常接替

        1.2.3. 優化施工方案的原則

        科學組織,合理安排,對關鍵工序進行多種施工方案的綜合比選,在技術可行的前提下,擇優選用最佳方案。

        1.2.4. 統籌兼顧、合理安排的原則

        統籌兼顧井下、地面接替施工組織,合理安排、利用地面有效場地,強化后勤管理,保障井上、下施工按計劃正常進行。

        1.3. 礦工程概況

        1.3.1.礦井概況

        北碚區程凱工貿有限公司錦宏礦業分公司(簡稱“錦宏煤礦”)錦宏煤礦位于重慶北碚區東北部遠郊,距北碚主城區6.9km,礦區地處天府鎮五井村境內,屬重慶北碚區天府鎮所轄。井口平面直角坐標為:x=3305440;y=36354660;z=+550m

        該礦屬個體股份企業,營業執照號為5001091000032831-1-1。2011年7月取得重慶煤礦安全監察局頒發的安全生產許可證,證號為(渝)MK(2011)1107007。2007年6月取得證號為205001090889的煤炭生產許可證,設計生產能力10kt/a。2008年12月,重慶市國土資源廳為該礦換發了證號為C5000002009041130018060的采礦許可證,批準其開采區內k2k7k8煤層,允許開采深度+620m~+485m,礦區面積0.1611 km2,采礦許可證有效期限為2010年12月30日至2011年6月30日,由于該礦屬于低瓦斯礦井且在上年度生產過程中沒出現安全事故,故將采礦許可證往后延期1年,即截止日期為2012年6月30號

        根據《重慶市北碚區錦宏煤礦煤炭資源保有儲量核查檢測說明書》我礦占用的基本儲量17千噸。其中k2煤層(111b)11千噸、k7煤層(122b)2千噸、k8煤層(111b)4千噸根據《固體礦產資源/儲量分類》國家標準(GB/T17766/1999),該井資源儲量類別為初步確定k2k8k9k6煤層(111b),k7煤層(122b)。

        擴大礦區范圍后共獲得儲量807千噸,其中保有儲量為10千噸,其中新增儲量797千噸,詳見下表

        1.3.3.施工地質條件

        第二節、地質特征

        一、井田地層

        礦區位于新華夏構造體系的川東褶皺帶華鎣山復式背斜南緣天府背斜中段之西翼。礦區范圍內出路有二疊系下統飛仙關組地層。現由老到新分述如下:

        1、二疊系下統茅口組(P1m)

        整合于二疊系下統棲霞組地層之上,全層厚度約100~130m。為灰白色~灰黑色巖層狀態石灰巖。分為四個巖性段。第一段為灰黑色石灰巖,結構致密;第二段為豹皮狀石灰巖,含大量白云質團塊,風華后表面具豹皮狀斑紋;第三段為灰黑色含燧石石灰巖,含較多縫合線構造;第四段為灰白色石灰巖,結構致密。

        2、二疊系上統龍潭組(P2l)

        全組平均厚約127m,假整合于二疊系下統茅口組之上。共享為五個巖性段。

        第一段(P2l1):以深灰色泥巖、灰色細砂巖為主,中部夾硅質石灰巖一層,俗稱(小鐵板):底部為高嶺石粘土巖,富含黃鐵礦結核。本段厚度33.0~28.0m,平均厚31m.。

        本段為井田主要含煤段,一般含煤4層,編號為k1、k2、k3、k4煤層,分別位于本段下部、中部和頂部。在區域上,k2煤層為中厚煤層,全區可采,為礦井占用和開采;k1、k3、k4為薄煤層或呈煤線。本礦井范圍內,僅k2煤層全區可采,但為復采,煤層厚度變化不大,較穩定,復采厚度為1.80m左右,復合煤層,結構復雜;k4煤層局部可采,煤厚0.2~0.40m,礦區范圍內早已采盡;k3煤層厚度太薄,煤厚平均后0.10m左右,不可采。k1煤層為煤線,局部尖滅。

        本段底部有白色鋁土泥巖一層,厚2.5~4.0m,常含有黃鐵礦結核;本段中部有一層硅質石灰巖,平均厚3m,俗稱小鐵板石,全區穩定,二者都有重要的地層對比標志。

        第二段(P2l2):深灰色泥質灰巖和白云質灰巖,夾淺灰色硅質灰巖,上部具團塊狀燧石,俗稱(大鐵板石),為第一含煤段對比其他層位的良好標志層。厚度一般變化于13.0~16.0m間,平均厚度約15m。

        第三段(P2l3):主要由深灰色泥巖和粉砂巖、淺灰色巖屑砂巖和細砂巖、薄層泥質灰巖以及薄煤層和零星凌鐵礦等組成。厚度為51~56.0m,平均厚54.0m。

        本段一般含煤5層,從下到上編號為k5、k6、k7、k8 、k9煤層,分別位于本段之中部和上部。在區域上各煤層為局部可采或可采煤層。礦井占用和開采k7、k8煤層。

        第四段(P2l4):棕色、深灰色石灰巖,硅質石灰巖,含大量大塊燧石結核,巖層分布。厚度10.0~14.0m,平均厚度12.0m。

        第五段第四段(P2l5):灰黑色泥巖、粉砂巖及褐灰色細砂巖與深灰色石灰巖互成產出。含灰巖2~3層,灰巖中含燧石結核。本段厚度14.0~18.0m,平均厚16.0m。

        3、二疊系上統長興組(P2C)

        整合于上二疊系龍潭組之上,平均厚度100.0m。為灰色、棕灰色中至厚煤層狀燧石石灰巖,夾少量白云質石灰巖。

        二、含煤地層、煤層、煤質

        本礦區范圍內龍潭組煤系地層共含煤9層。其中,k1、k2、k3、k4煤層位于二疊系中統龍潭組煤組第一段(P2l1),k5、k6、k7、k8 、k9位于二疊系中統龍潭組煤組第三段(P2l3)。在區域上,k2煤層為中厚煤層,為礦區內的主要煤層;其中k1、k3煤層為煤線極不穩定,k4、k5、k6、k7、k8 、k9煤層為可采或局部可采煤層。本礦占用和開采k2、k6、k7、k8 、k9煤層,其中k2為復采煤層。k6、k7、k8 、k9煤層為原生煤層。

        現將各可采煤系地層特征介紹如下:

        (1 )k2煤層

        位于龍潭組下部,俗稱(大鏈子)。下距茅口組石灰巖8~11.0m,平均10m,上距k4煤層11~13m,平均12.0m。

        (2)k4煤層

        俗稱“摟板碳”,位于龍潭組第一組頂部。該層直接位于龍潭組第二段灰巖之下,上距龍潭組第二段石灰巖5~8m,平均厚度7m。下距龍潭組第一段的k2煤層11~13m,平均厚度12.0m。

        (3)k5煤層

        位于龍潭組第三段中下部。上距龍潭組第三內的k6煤層有5.5m,下距龍潭組第一段內的k4煤層36~39m,平均38.0m。

        (4)k6煤層

        俗稱“大獨連”,位于龍潭組第三段中下部。下距龍潭組第三段內的k6煤層4~6m,平均5.5m。上距龍潭組第三段k7煤層9~7m,平均8m。

        直接頂為深灰色泥巖,底板為淺色粘土泥巖和細砂巖。

        (5)k7煤層

        俗稱“臭碳”,位于龍潭組第三段中部。上距龍潭組第三段內的k8煤層8.0~11.0m,平均10m。下距龍潭組第三段內的k6煤層9~7m,平均8m。

        直接頂為深色泥巖,底板為淺灰色粘土泥巖和細砂巖。

        (6) k8煤層

        俗稱“雙連子”,位于龍潭組第三段中上部。上距龍潭組第三段k9煤層5.0~6.0m,平均5.5m。下距龍潭組第三段內的k7煤層8.0~11.0m,平均10m。

        (7)k9煤層

        位于龍潭組第三段頂部。上距龍潭組第四段灰巖9.0~11.0m,平均10m。下距龍潭組第三段內的k8煤層5.0~6.0m,平均5.5m。

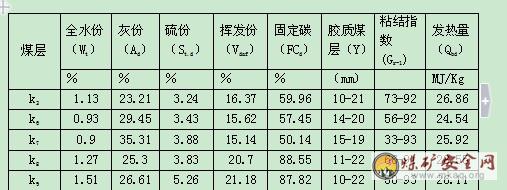

        各煤層煤質指標

        (1) 水文地質情況

        1. 礦區水文地質情況

        礦區位于川東平行嶺谷之西緣,天府背斜中段,處于中高山山地斜坡地帶。礦區地勢東高西低,北高南低。北最高峰山頂標高+765m,;槽谷最低標高+500m以下,地形相對高差較大,打265m以上。地形坡度陡,極利于地表排水。

        2. 含(隔)水層

        區內地形總體上北東高,南系低,;為低山斜坡地貌,單斜山地形。礦區范圍內地表水系不發育,附近無積水體,也無河流通過,僅有季節性溝谷,溝谷形態以“V”型為主,;自然排泄條件好,無須人工疏導。為單斜山地形,縱向方向東高西低,溝底縱坡度較大,一般為20~30度。區內橫行溝谷、小溪較發育,切割較深,利于巖溶地貌的形成及發育。區內巖層大部分裸露,地下水主要受大氣降水補給能力強。

        礦區內含水層主要為三疊系下統嘉陵江組石灰巖(TIJ)、飛仙關組第四段石灰巖(T1f4)、二疊系上統長興組石灰巖(P2C)等為喀斯特強含水層,飛仙關組第二段石灰巖(T1f2)、二疊系下統龍潭組第二段石灰巖(P2l2)、第四段石灰巖(P2l4)等均為弱含水層。

        二疊系下統茅口組石灰巖(P1m),僅在斷層作用下,地表零星出露,為煤系地層底板含水層。

        3. 礦井充水因素分析

        (1)、地下水對礦井充水的影響

        礦區二疊系上統長興組石灰巖,三疊系下統嘉陵江組石灰巖飛仙關組石灰巖等巖溶裂隙含水層中所含地下水,是礦井的主要直接水源,受采動裂隙的影響,他們沿著構造裂隙、采動裂隙等通道進入礦井,成為礦井水的主要來源。

        (2)、大氣降水對礦井充水的影響

        區內巖層大部分裸露,大氣降水是地表的主要補給來源,大氣降水直接制約礦井涌水量的大小,枯季水小,雨季水量明顯增大。因此,大氣降水是礦井主要充水來源之一。開采時應注意雨季防水。

        4. 礦井涌水量預計

        錦宏煤礦為擴建礦井,采用平硐暗斜井開拓,上下山開采,根據礦井開采工作面+500~+485水平礦水抽排情況,結合現場勘測資料,初步計算礦井現生產水平的涌水量為:礦井涌水量為10m³/h,正常涌水量5m³/h.。根據目前礦井采空區面積約為:.161km²,至開采結束礦井采空區面積(包括薄化帶)約為:.3792km²。采用水文地質比擬法預測礦井涌水量:

        Q預正=Qox√(s1/s0)=5x√(0.3792/0.161)=7.7(m³/h)

        最大涌水量:

        Q預最=Qox√(s1/s0)=10x√(0.3792/0.161)=15.3(m³/h)

        式中:Q預:預測涌水量(m³/h);

        Qo :現礦井最大或正常涌水量(m³/h);

        S0:現開采面積

        S1:預測范圍的面積(礦權范圍充分采動后的最大面積)。

        綜上所訴,礦井水文地質條件中等。

        5. 煤層爆炸性和煤的自燃傾向性

        (1) 煤塵

        K8煤層有煤塵爆炸性(重慶市煤炭質量監督檢驗站煤(焦煤)樣檢測報告表,號:外2007—1504))

        (2) 煤的自燃傾向性

        煤層自燃發火傾向性為:Ⅰ類(易自燃煤)(重慶市煤炭質量監督檢驗站煤(焦煤)樣檢測報告表,編號:外2007—1504)

        6. 地溫、地壓

        本礦井以往開采過程中井下無地溫異常想象。根據重慶市相關礦井資料,一般變溫帶深度在20~80m,恒溫帶深度在20~100m間,恒溫帶溫度為17.8℃,一般在19℃,與本礦區年平均氣溫相近。往下為地溫增溫帶,其地溫梯度為0.13~1.71℃/100m。本礦井開采煤層最大埋藏深度為+485m,根據目前礦井實際地溫以及地溫梯度預測,錦宏煤礦地溫基本對礦井開采無影響。礦井開采系統已掘進至礦區深部邊界,礦井未發生熱害。

        地壓:礦井無地壓顯現。

        7. 煤層頂底板

        煤層的直接頂板是深度灰色泥巖,部分含菱鐵礦結核好黃鐵礦結核平均厚度3.5m,節理裂隙并不大發育,但巖質較軟,采空區面積稍大時則易冒落。

        煤層的直接地板是灰色粘土和細砂巖。

        6、礦井通風

        該礦采用分區式通風方法、抽出式通風方式通風。采煤工作面為“U”型通風,掘進工作面為局部通風機壓入式通風。開采一采區和二采區時,初期和后期總需風量均為19m3/s,選用2臺FBCZ-4-№12A型防爆對旋軸流式主要通風機通風, 1臺運行、1臺備用;每臺風機配置1臺YBFe225M-4型隔爆電動機。開采三采區和四采區時,初期和后期總需風量均為24m3/s,選用2臺FBCZ-4-№12A型防爆對旋軸流式主要通風機通風, 1臺運行、1臺備用;每臺風機配置1臺YBFe225M-4型隔爆電動機。

        1.3.4.2.交通運輸

        北碚區天府鎮錦宏煤礦煤礦主井口距108國道約36公里,交通運輸條件較好。

        1.3.4.3.水源

        該礦用水取自井下水和地面泉水。

        1.3.4.4.電力

        該礦供電來自磨心坡變電所發出電壓(6kv),為單回供電系統。

        2. 礦井施工總體布置

        2.1.施工目標

        2.1.1.工期目標

        礦井工程初步設計批復施工期為11.5個月,經重慶市安監局批準,于2010年3月動工。礦井技改工程由煤礦專業掘進施工隊施工,計劃建設期11個月,由于炸藥庫房整改和氣候影響,申請延續了8個月工期。于2011年11月完成主體工程、投入試生產。

        2.1.2.工程質量目標

        礦井單位或分項工程合格率98%或分項工程優良率95%工程驗收率95%優良率95%杜絕各類重大質量事故

        2.1.3.施工安全、環保目標

        杜絕重大安全事故、機械事故和環境污染事故、地質災害事故。重大人員傷亡為零。

        積極采取各種環保措施,采用節能、環保的新技術、新工藝、新產品和新經驗,井建成“二級安全質量標準化礦井”。

        2.1.4.文明施工

        做好和地方鄉鎮的配合、協調工作,嚴格按照煤礦級安全化要求做好文明施工。不撓民、不憂民,生活、辦公場所實現綠化達標,管理圖、牌板達標。

        2.2.施工指導思想

        認真按照《北碚區天府鎮錦宏煤礦井擴建工程初步設計說明書》、《北碚區天府鎮錦宏煤礦井擴建工程初步設計安全專篇》及相關行業規定,結合礦井實際情況,遵循“技術可行、安全可靠、方便實用、經濟合理”的原則。以專業掘進隊伍建設為核心,精心組織、合理安排,樹立質量保安全、安全保進度思想。保障礦井技改建設工程安全、優質,縮短建設工期,提前通過竣工驗收。

        2.3施工安排

        2.3.1.施工準備

        一、供電

        1、地面供電

        使用礦井現在地面供電系統,可以滿足全礦井施工和生活要求。

        2、井下供電

        井巷工程建設期間,使用井下380v低壓供電系統,供電線路選用煤礦專用聚乙烯交聯電纜,截面積70m㎡。

        三、供水

        井巷工程建設期施工用水在現有地面高位水池中取水供施工和生活用水。

        鋪設φ108焊管作為井上下生產生活用水供水管。井下不設施工臨時管道,直接按設計安裝永久礦井供水管和排水管作為施工供水管,縮短建設周期,同時也方便施工。

        四、壓風

        在+2305m井口處的壓風機房安設一臺F-6/7無人值守式礦用防爆空氣壓縮機,按設計安設井下壓風系統風管供施工用風。

        五、井下排水

        礦井為平硐開拓,平巷坡度為4‰。采用平巷自流排水和機械臨時排水。

        六、通風

        該礦采用分區式通風方法、抽出式通風方式通風。采煤工作面為“U”型通風,掘進工作面為局部通風機壓入式通風。開采一采區和二采區時,初期和后期總需風量均為19m3/s,選用2臺FBCZ-4-№10/2x11kw型防爆對旋軸流式主要通風機通風, 1臺運行、1臺備用;每臺風機配置1臺YBFe225M-4型隔爆電動機。開采三采區和四采區時,初期和后期總需風量均為24m3/s,選用2臺2臺FBCZ-4-№10/2x11kw型防爆對旋軸流式主要通風機通風, 1臺運行、1臺備用;每臺風機配置1臺YBFe225M-4型隔爆電動機,可滿足6個采、掘進工作面同時作業用風。

        掘進工作面采用壓入式局部通風供風,每個掘進工作面安裝二臺YBT—5.5型對旋局部通風機供風,局部通風機采用雙電源、雙回路供電。選用Φ600、φ500礦用風筒。

        七、運輸

        1、采用5T柴油機車機車牽引U型礦車運輸。矸石排至地面矸石倉。

        2、運輸大巷采用18kg/m作施工軌道,以后作永久性軌道使用。

        八、通訊

        1、地面通訊:利用現有通訊設施。

        2、井下通訊:在各硐室、井底車場和各掘進工作面分別安裝一臺防爆磁石電話機,與地面辦公室(調度值班室)電話直通,便于井上下的聯絡,及時反饋信息,解決生產上存在的問題。

        九、道路及矸石處置

        工業廣場設矸石轉運場地,井下掘進矸石運至矸石轉運場地。

        2.3.2.工業廣場布置

        根據初步設計和安全專篇的設計,礦井工業廣場利用現有廣場按功能分區布置:

        生產儲運區,主要由原煤翻車機房、矸石翻車機房、窄軌鐵路、矸石轉運場地、原煤坪等組成,井口與其由窄軌聯系。

        輔助生產區由機修車間、材料庫、坑木場和坑木加工房等組成。

        行政福利區布置在礦部,由調度樓、洗澡堂、鍋爐房等建筑組成。工人大部分都是來自本地,所以不新建單身宿舍。該區域避開了生產區的污染,具有較好的通風、采光、綠化條件,可供人員集散、辦公、休息和車輛停放。

        變電所和壓風機房布置在主井井口,其中變電所靠近負荷中心,且進出線方便。

        工業廣場布置見附圖:工業廣場布置平面圖

        2.3.3. 施工主要臨時設施

        礦燈充電房30㎡、機修工車間60㎡、設備及配件材料庫50㎡、井口值班室10 ㎡、變配電房1座80㎡,設置于井口附近。

        井口設置砼噴射材料拌合站20㎡、水泥庫房80㎡和大堆材料儲放場120㎡。施工用水利用現生產蓄水池。

        職工住房、食堂、澡堂、辦公室利用閑置房屋,并免費提供本廠生產的生活用煤。

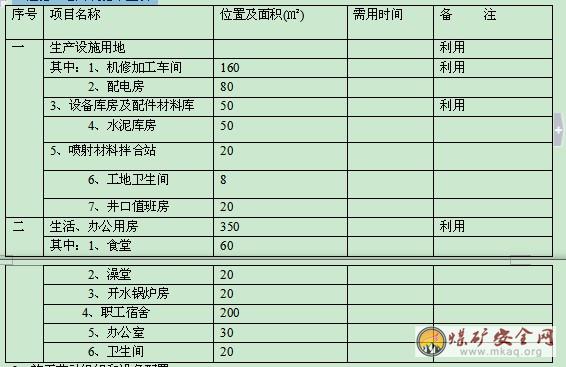

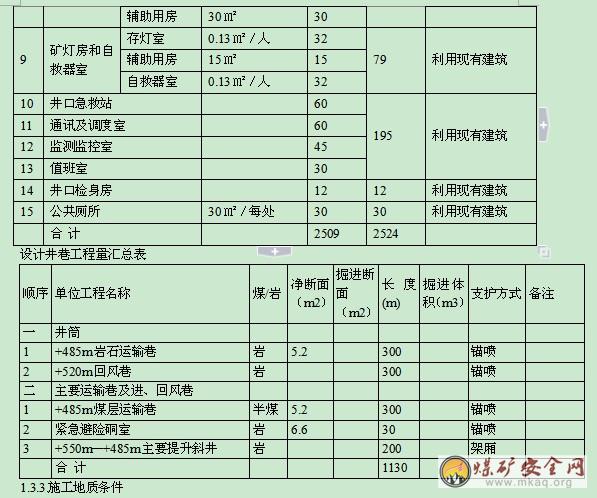

        施工地面設施布置見:工程施工地面設施布置表

        工程施工地面設施布置表

        (掘進隊長)劉成輝

        領導小組辦公室設在礦長辦公室,由潘先平工作。

        領導小組職責:

        1、負責擴建工程的資金投入,材料供應及全面管理工作。

        2、負責擴建工程作業規程安全措施的編制。

        3、負責擴建工程的施工組織協調,現場技術指導和安全質量管理。

        二、施工隊機構(專業掘進隊):

        隊 長:梁文川

        班 長:伍光偉

        三、施工組織:

        1、由煤礦專業掘進隊負責施工。

        施工總負責人:黃興堯

        技術負責人: 黃興堯

        安 全 員:王傳福

        每班配齊安全員、爆破員、瓦斯檢查員、班組長。

        2、施工人員配備計劃表

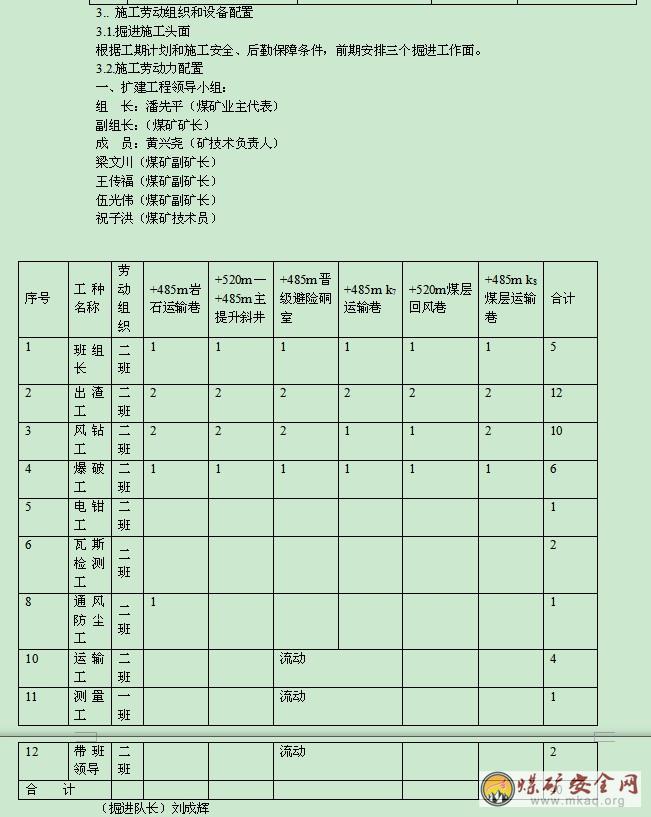

        施工人員配備計劃表

        3.3.施工主要設備投入計劃

        施工前,先作好對本工程施工有關的加工設備、混凝土配料輸送、噴射設備,掘進、運輸、提升設備,壓風、配電、排水設備,測量儀器等的檢修、配套工作,對不足部分購置齊全。工程一旦開工做到準備充分、設備精良、運轉正常。

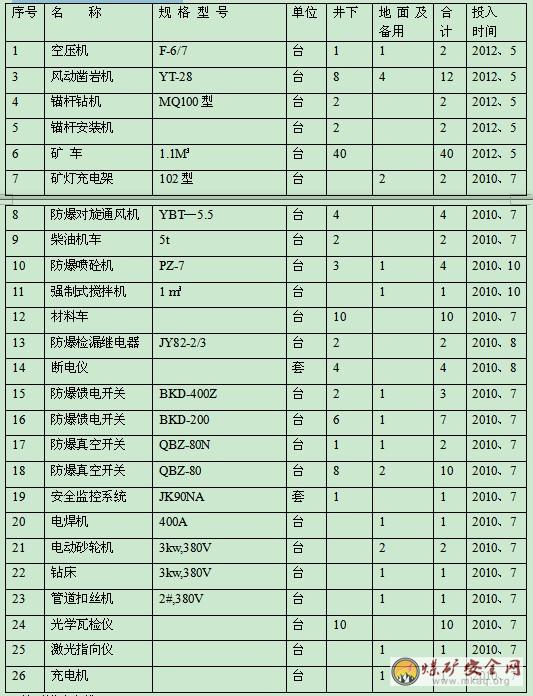

        施工主要設備配備計劃見:工程施工主要設備計劃表

        3.4.施工主要材料供應安排

        1、做好前期施工材料的進場準備:軌道、管材、木材、水泥、河砂、碎石的準備,保證至少有施工十天以上的儲備量。

        2、辦理好火工產品的購置、運輸、存放、使用等有關手續。

        3、技改擴建工程領導小組每周五要制定下周的材料供應計劃,確保主要材料的供應。

        4、材料采購由煤礦后保部負責,并確定主要材料和庫存保障數量,對主要材料必須保障十天以上的庫存量,避免因無材料影響施工安全和進度。

        工程施工主要設備配備計劃表

      4.施工進度安排
      4.1.總工期計劃
      礦井擴能技改工程計劃三個掘進工作面同時進行施工。于2012年3月完主體工程、投入試生產,2013年3月完成竣工驗收。
      4.2階段性工期計劃
      2012年完成主體工程建設施工,2013年1月完成三期工程主體工程建設,2013年2月完成工程全部施工建設。
      4.3.各分項工程施工順序及進度計劃
      井巷工程共計9個掘進分項工程。根據施工安全、后勤保障條件和各分項工程位置、工程量情況,安排三個掘進工作面同時施工。施工順序及安排如下:
      1、掘進一組:負責+520m回風巷,引風巷。施工工期及順序:+520m回風巷(工程量613m、工期6個月,已完成200米)。引風巷(工程量30m、工期0.5個月)2011年7月完工。
      2、掘進二組:負責+485m巖石運輸巷(工程量707m、工期7個月,已完成320米)→+2305m煤層運輸巷(工程量707m、工期5個月)→機電硐室(工程量30m、工期0.5個月)。2011年7月完工。
      3、掘進三組:負責+485mk7k8半煤巖巷掘進。
      4、供電、和防塵系統安裝工程已于2011年10月份完工。

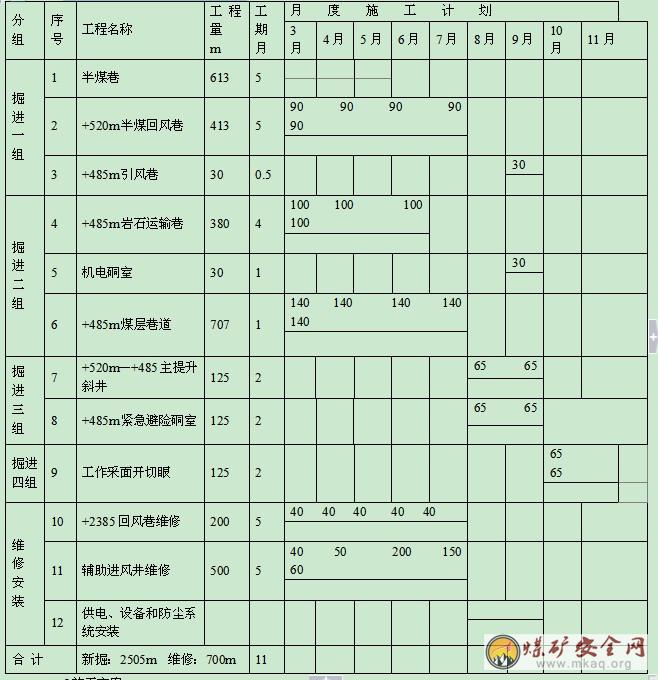

      技改項工程施工具體安排見:礦井項工程施工順序及進度計劃
      分項工程施工順序及進度計劃表

      5.施工方案
      5.1.井巷主要工程概況
      1、+485 m巖石運輸巷,全巖巷半圓拱巷道。總長707m(已完成320米)。
      2、+520 m煤層回風巷,半煤巖梯形巷道。總長707m(已完成200米)。
      3、人行上山巷。用于礦井主要人行通道,順煤層巷道。全長145m,由+485m標高至+520m標高水平,垂高45米。采用工字鋼架廂支護。已完成140米。
      4、機電硐室,,全巖半園拱巷道。總長80m,掘進斷面積8.5㎡,采用Ф18螺紋鋼錨桿、噴砼施工支護。計劃2012月5月動工, 2012月7月完工。
      5、+485k7k8半煤巖巷邊采邊掘。
      6、采面開切眼。用于采面初采布置,煤巷掘進。總長125m,采用單體液壓支柱支護。計劃2012月7動工,2012月9月完工。
      5.1.2地面主要工程
      地面主要建設工程有:辦公綜合樓、配電房、機修車間、庫房、煤矸倉等。計劃于2011年3月動工,按設計組織施工,于2011年9月全部完工。
      地面澡堂、住房等其于設施為利用現有設施。
      5.2.工程施工原則
      嚴格按照《擴建工程初步設計說明書》、《擴建工程初步設計安全專篇》、《變更設計說明書》和有關煤礦建設工程管理和建設的規范、行業規章、上級文件等相關規定,結合我礦實際情況,在分項工程施工前編制《作業規程》、《施工設計》。
      按照精心組織、專業施工、安全第一、優質高效、按期完工的原則組織施工。
      5.3.井巷工程施工方法和工序
      5.3.1.井巷工程施工主要生產系統
      一、通風
      1、掘進施工采用壓入式通風,每個掘進工作面安裝二臺2×5.5KW對旋局部通風機供風。
      2、+2305m運輸巷和+2305人行上山巷掘進工作面的局部通風機,安裝在+2305m井口。+2385m回風巷掘進工作面的局部通風機,安裝在+2385m井口。
      采區巷道掘進工作面的局部通風機 安裝在+2305m回風巷外側10m外的進風流中。
      3、掘進工作面的局部通風機采用三專供電(井下雙電源形成后改為雙電源、雙回路供電)。選用φ500礦用風筒送風。
      4、各掘進工作面風量和通風安全措施按《作業規程》規定執行。
      二、安全監控
      礦井安設有KJ90NA型安全監測監控系統,各掘進工作面按AQ1029標準安設甲烷、風筒、饋電等傳感器和瓦斯、風電閉鎖裝置。

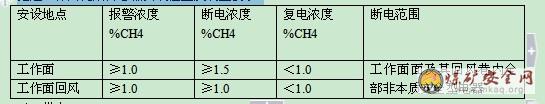

      掘進工作面瓦斯傳感器安設位置及設置要求

        三、供電

        從現+2305m機電硐室向每個掘進工作面和局部通風機供電,電壓等級450V,供電線路選用煤礦專用聚乙烯交聯電纜,截面積50m㎡。

        四、排水

        平巷掘進工作面自流排水經主平硐排出井,

        五、壓風

        在井口安設一臺13m³的無人值守式礦用防爆螺桿空氣壓縮機,按設計安設井下壓風系統風管供施工用風。

        六、通訊

        地面聯系采用移動電話,各辦公室安裝一臺移動臺式電話。井下在各絞車硐室、井底車場和各掘進工作面分別安裝一臺防爆磁石電話機,與地面辦公室(調度值班室)電話直通。

        七、防塵、供水

        在現有地面高位水池中取水供施工和生活用水。井下按設計安裝礦井供水管和排水管作為施工供水管,各掘進工作面安設防塵供水管道和防塵裝置。

        5.3.2.井巷工程施工工藝

        一、掘進施工順序

        1、巖石、半煤巖平巷掘進施工順序:

        檢查瓦斯、檢查安全、處理隱患、檢查并緊固耙砂機至磧頭錨桿螺栓→延中腰線、畫好巷道斷面輪廓線→鉆眼、做水溝→檢查瓦斯(一炮三檢)→裝藥、聯線→檢查安全及瓦斯情況→撤人、站崗警戒、匯報→放炮、排煙→檢查安全及瓦斯、處理隱患→撤崗→臨時支護→排矸→永久支護。

        2、軌道上山、采區上山掘進掘進施工順序:

        檢查瓦斯、檢查安全、處理隱患、檢查并緊固耙砂機至磧頭錨桿螺栓→延中腰線、畫好巷道斷面輪廓線→鉆眼、做水溝→檢查瓦斯(一炮三檢)→裝藥、聯線→檢查安全及瓦斯情況→撤人、站崗警戒、匯報→放炮、排煙→檢查安全及瓦斯、處理隱患→撤崗→臨時支護、排矸→永久支護。

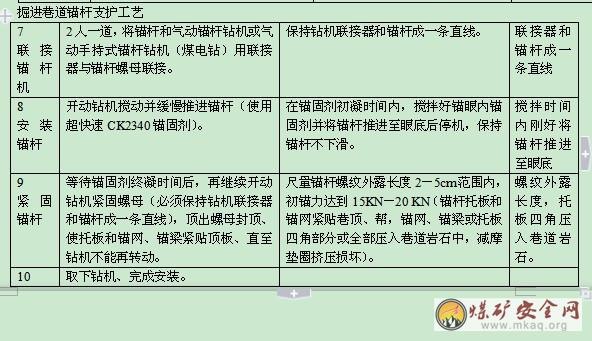

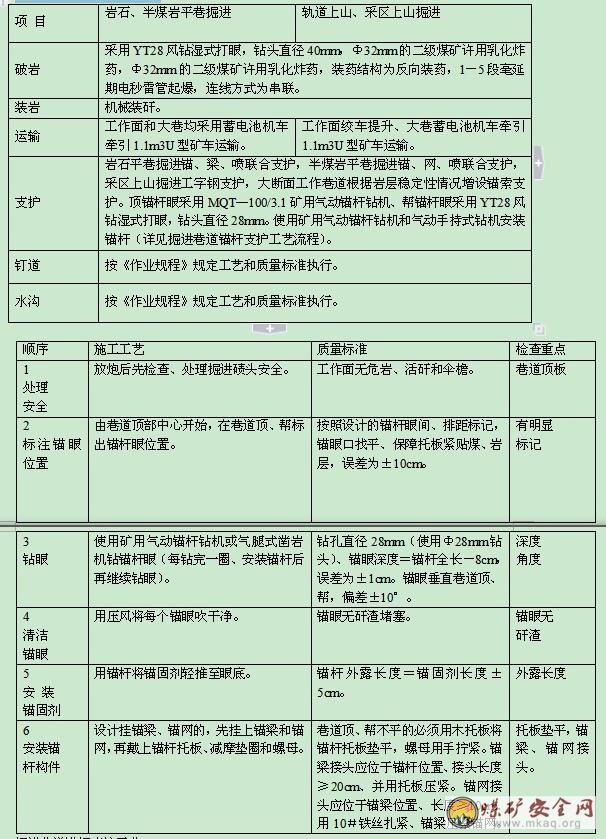

        二、掘進施工工藝

        井巷掘進工程施工工藝表

        5.3.3.井巷工程施工設備安裝

        各掘進工作面開工前,按《作業規程》規定進行設備安裝。主提升絞車、主排水泵、變電所等設備和安裝必須按《安全專篇》要求編制施工設計及設備安裝作業規程規定、工程施工計劃時間進行安裝、調試。

        5.3.4.特殊條件下施工措施

        掘進工作面遇斷層、含水層、裂隙、頂板破碎等地質變化時,必須制定專項安全措施,根據地質變化情況調整新的掘進施工工藝和支護方式。

        5.3.5.井巷工程巷道施工斷面圖

        見附圖:巷道施工斷面圖

        6.施工質量保障

        6.1.工程質量標準

        6.1.1.工程施工和驗收依據

        工程嚴格按初步設計、安全專篇、《重慶省煤礦安全管理標》(試行)標準、《礦山井巷工程、施工及驗收規范》(GBT108-90)、《作業規程》和《施工設計》標準進行施工和工程驗收。

        6.1.2.工程質量目標

        單位或分項工程合格率95%,單位或分項工程優良率95%,工程交驗合格率95%,竣工工程優良率95%,杜絕各類重大質量事故。

        6.2.工程施工資金保障

        為保障工程施工進度和質量,自籌資金1096.99萬元。

        6.3.工程施工質量管理組織保障

        6.3.1.工程質量管理體系

        建設工程施工由項目部的統一指揮,實行四級質量管控、逐級負責制:

        1、項目部掘進隊:負責各掘進工作面現場質量管理,對施工質量進行自檢、復檢,專人負責,保質保量完成計劃任務。

        2、項目部負責各單位工程、分部工程施工設計和質量控制,按設計標準檢查、驗收各項工程。

        3、井口負責各單位工程質量標準的制定、監管和工程驗收組織。

        4、煤礦總工辦負責各單位工程質量標準的審查,監管、復查各項工程質量。

        6.3.2.施工隊伍保障

        為保障施工質量、安全和進度,各掘進施工組織專業化掘進隊伍負責掘進施工,聘請有經驗的專業技術人員進行施工管理。

        6.3.3.工程質量管理組織措施

        1、各掘進工作面開工前必須編制《作業規程》,主要工程還應編制《施工設計》,并簽定《施工安全、質量管理目標責任書》。項目部將施工計劃分解到每班,每天、每班專人進行現場工程進度和質量驗收,并通過網絡上報項目部和井、煤礦各級領導,當班未完成計劃的,立即查明原因進行處理,針對實際情況及時調整計劃。

        2、井口每周召開一次工程例會,檢查前期任務完成情況,找出存在的問題或差距。研究解決辦法和處理措施,使后續工程能按照計劃順利執行。

        3、各項目部每天必須召開一次調度會,檢查當天施工完成情況,平衡協調各種工作之間的矛盾,解決當日施工中急需解決的問題。若未完成當天任務,必須找準原因,是現場問題,立即解決現場問題;是人的問題,對人進行處理。

        4、認真抓好各工序之間的銜接工作,每道工序必須嚴格工藝操作,不得出現次品,上道工序要為下道工序創造條件,切實做到上不清,下不接。

        5、井巷、土建及分項分部工程,施工時盡量平行交叉,努力實現井巷多頭作業。

        6、施工作業應考慮采用先進工藝,井巷工程巷道施工,促進掘進單進提高。

        7、物資供應是保證建設工程順利進展的物質條件,各項目提前15天作好物資需用計劃,經營部設專人落實物資需用計劃,組織貨源保證供應。當出現無貨或材料短缺緊俏時,應會同有關部門研究材料代用。凡工程所需的設備材料必須提前組織采購,決不允許設備、機具及材料原因而影響工程施工。

        8、煤礦勞動人事保險部應加強勞動組織管理,確保新井建設隊伍穩定,按用工需用計劃及時調配施工技術力量,滿足施工要求。

        9、管好、用好資金,使資金用在刀刃上,對資金使用提出合理安排。經營部應加強經濟核算,及時解決施工資金。掌握工程進展情況,分析成本,杜絕浪費,使整個工程施作有較好的技術經濟指標。

        10、加強施工預(結)算管理。建設期內,井巷、土建、機電安裝工程,不同時期出現的工程量要認真清理上薄,按建設工程預(結)算有關文件及定額要求,及時編制施工(預)結算,報監理工程師和甲方代表審批撥款。

        11、施工隊必須按照施工安排計劃,保質保量完成施工任務。機電部應將機電安裝工程項目認真審核、檢查,落實到施工班組及個人,對于非標準設備、零部件加工,設立專人兼職負責;土建單位工程,要及時安排好人力和資金,落實既定施工計劃。每一項工程必須指派專人現場把關,確保施工質量;安全質量部應對整個建設工程的工程質量嚴格檢查,不符合設計要求的,應予以返工,使之達到國家規定標準。

        6.4.工程質量施工保障措施

        6.4.1.工程質量過程管理

        6.4.1.1. 材料、設備的采購控制

        1、根據材料采購計劃,對物資供應廠商進行評價、選擇,選擇合格的物資供應廠商并與之簽定采購合同,購入的材料應具有材質證明及出廠合格證,經有關人員進行驗收合格后,方可入庫,并做好驗收記錄。對施工過程中所采用的原材料按規定進行抽查,取樣試驗。

        2、設備購置根據訂貨合同和技術協議要求,由有關部門負責組織到貨驗收。驗收的主要項目包括:機械性能與技術狀況檢驗、隨機附件、易損備件、專用工具、資料等數量,質量狀況,并做好驗收記錄。

        6.4.1.2.施工過程質量控制

        施工過程應滿足本工程合同、施工圖紙、施工組織設計及有關規定、技術標準等文件的要求,根據工程施工需要,對施工過程參數、產品性能進行監控。認真做好工程質量過程管理。

        6.4.1.2.1.巷道開挖

        開挖工程完畢后,對其拱頂開挖面的安全清理質量進行嚴格檢查,按圖紙要求對其開挖斷面的規格和開挖質量進行檢查、檢測和驗收。

        6.4.1.2.2.支護

        1、施工中根據要求對錨桿孔鉆規格、注漿密實度、拉拔力進行實驗及抽查。

        2、噴射砼施工過程中對噴砼與巖石間的粘接力以及噴層之間的粘接辦,按要求進行抗拉拔實驗。

        3、砼澆筑:個各砼澆筑層檢查中,主要對砼面的養護和保護措施以及施工縫質量進行檢查。

        6.4.1.2.3.工程驗收

        1、施工前,項目部收到《作業規程》和施工圖紙后,需進行清點、整理、分發,并做好圖紙自審、會審工作,由項目總工程師組織有關施工人員進行施工培訓。

        2、制定工程驗收和試驗計劃,嚴格按照合同要求及國家和部門頒布的有關規定、規范等,進行項目劃分、質量評定和工程驗收。

        3、施工過程中驗收,實行內部“三檢制”,即施工班組一檢,施工隊二檢,項目經理質量員三檢。驗收資料由專門人員保管,以確保施工質量。

        4、工程施工質量記錄應和工程同步進行,項目部每天向井口提交有關施工記錄和質量報表,記錄做到真實、內容完成,有關人員簽字齊全,并設專人對質量記錄進行整理、編目、歸檔、保管工作。

        5、煤礦、井口每月組織一次工程驗收,未達到設計質量標準的工程不得驗收,并按《施工安全、質量管理目標責任書》進行考核和責任追究。

        6、對不合格工程,由井口和組項目部組織調查原因,并制定消除不合格原因所需的糾正措施;對各項信息來源,如不合格品評審,評審結果、質量記錄、服務報告、顧客意見等,由有關部門分析,發現不合格的潛在原因,對影響質量的潛在原因進行排序,列明需要采取的預防措施,確定所需的處理步驟,制定出預防措施交質量部門負責監督實施。

        6.5.工程質量技術管理

        6.5.1.工程施工技術管理

        1、現場勘察。工程施工進場前,應到現場對各子項目具體實施進行實地勘察,針對現場實際結合有關技術圖件要求,擬定具體實施方案及找出施工中可能存在的問題及解決辦法,并及時地將勘察內容載入施工日志,以便后查。

        2、嚴格設計圖紙審查。認真熟悉圖紙,組織圖紙審查。各項目部有關技術人員必須熟悉相關圖紙內容,將實施中有疑問和不清楚的地方或錯誤查清。參加建設單位主持的圖紙交底和會審,及時提出實施中所存在的問題及建議,并與建設單位共同協商,爭取將重大變更洽商在動工之前。

        3、抓好施工組織設計和項目質量計劃的編制。嚴格按照施工組織設計內容、《質量控制程序》的有關規定,由項目部總工程師負責組織各類工程技術人員編制,編制內容應具有科學性、針對性、可操作性,能夠解決實際問題,指導現場施工。

        4、認真向施工人員技術交底。組織施工前,必須根據《作業規程》、《施工組織設計》及合同技術標準要求,嚴格向施工人員進行技術交底,使其明確工程用途、規格尺寸、質量要求、施工方法和工藝及其它技術要求,明確關鍵工序質量控制點的設置,使上崗人員明確工藝、質量要求及操作要領。不致出現施工失誤。

        5、如有重大問題需修改施工方法,須由施工負責人,請示項目總工程師,獲準后方可改變施工方法。

        6、文件搜集。開工前根據工程項目要求,搜集整理與項目有關的文件包括施工圖紙、標準圖集、通用圖集、工程地質和礦井地質勘察報告、技術規程、施工規范、質量檢驗標準、操作規程、程序文件、工藝方法,按《文件和資料控制程序》進行實施。

        6.5.2.工程測量管理

        各類工程建(構)筑物由項目工程部測量技術人員進行控制測量基點定位。重要建(構)筑物控制基點定位后,其測量控制成果會同建設單位檢查驗收。各類工程建(構)筑物物分項分部分工程施工測量由所屬項目部完成放線任務,并由工程部測量人員進行復核檢查,井巷工程必須引布精確導線基點,為井巷貫通工程作好準備。貫通工程要編制詳細貫通說明書,報總工程師批準,施工中要嚴格控制巷道高程,確保貫通精度。

        建設工程施工測量是礦井建設時期不可缺少的一環,其主要任務是確保建(構)筑定位準確及井巷工程按規定精度貫通。建設工地所有工程測量必須依據《工程測量規范》進行。

        1、控制測量

        平面控制測量根據建設單位提供的基本控制網點,進場后進行復測,確定井口,并增設四級控制導線網至井口控制區,作為井巷工程施工的控制網。

        平面控制測量采用J2型經緯儀或GSD—11/2型全站儀進行測量。高程控制測量采用三角高程,用S3型水準儀進行測量。

        2、施工測量

        施工測量采用經緯儀和水準儀進行,巷道內每50m埋設一個施工控制點。巷道施工中,則采取班組自己放樣,定出中心線、腰線、起拱線,并畫出巷道開挖輪廓線及周邊眼位置。開挖工作完成后應及時測量繪出斷面圖。巷道貫通前進行控制網復核測量,貫通測量誤差要求符合《測規》標準。

        3、測量檢查

        嚴格執行“三級”檢查制,確保測量成果的準確性,定期對導線控制進行平面、高程校驗。地面建筑物測量控制基點,必須定期檢查,建筑物主體結構施工的平面位置及高程必須定期復核。

        4、測量人員必須仔細審查施工圖紙,包括尺寸、坐標、高程等,編制測量計劃書,并報責任工程師審查。根據建設單位提供的平面、高程控制網點和所設置的施工控制網點精確地測定建筑物的位置,進行放樣和完成全部測量資料的計算工作。

        5、關鍵部位的測量放樣應在設計單位的監督下執行。

        6、保護和保存好全部控制樁,防止移動和損壞。工程竣工后完整地移交給工程管理部門。

        7、加強工地地質和礦井地質管理

        建(構)筑物工程地質應符合工程地質設計的物理力學指標要求,基礎開挖后必須進行實地勘測,其物理力學特征必須達到工程需要。否則,會同有關單位采取措施處理。礦井地質,由于井田受地質勘探線距疏密及小窯開采等因素影響,開采水平范圍內應加強煤(巖)對比,層位及煤層穩定性分析,搜集揭露地質構造,水文地質資料等。搜集資料后,及時進行填(繪)圖工作,為施工和今后礦井生產提供可靠依據。

        6.5.3.技術文件管理

        1、工藝文件。在項目總工程師組織下,由技術部門組織專業技術人員按照施工圖紙和施工組織設計以及國家和部頒規程、規范、工藝原則,結合施工現場實際,分專業編寫施工技術措施

        2、技術交底文件。項目總工程師組織各專業技術人員對施工班組進行技術交底,交底資料要妥善保存。

        3、檔案管理人員平時應經常整理匯集資料,加強審核校對,整理的資料應分別編號,分別檢查,裝訂成冊或封袋,注明收集、繪制、審核時間、地點、人員與資料份數,存入檔案,為移交生產時作好準備工作。

        4、重點應歸檔的檔案資料:地質水文記錄(埋藏量核實計算、地質構造記錄,逐月排水記錄,巷道巖石描述等),測量記錄(廣場及井下三角點或成果表,主要測量記錄等),開、竣工報告,質量事故記錄,隱蔽工程記錄,分部工程驗收單,中間驗收單,材料及半成品驗收記錄,設備安裝記錄,試運轉記錄,重大事故記錄,設計變更證明,瓦斯超限處理記錄,新技術及新記錄總結

        7.施工安全保障

        7.1.安全管理目標

        杜絕重大安全、質量事故和重大設備事故,重大人員傷亡為零。

        7.2.安全保障措施

        7.2.1.安全管理機構和保障體系

        7.2.1.1.安全管理機構及責任制

        建立井口、項目部和施工隊三級安全管理體系,建立、健全安全目標管理責任制,從井長到職工,層層簽定安全目標管理責任書。井長為礦井安全第一責任人、項目經理為礦井施工安全第一責任人,各施工隊負責人為各作業面第一責任人,各崗位作業人員對崗位安全工作負責。

        井口由設安全科,由分管副副井長兼科長,配備副科長1人、通風防塵工3人、瓦斯檢查工7、監控管理及監控電工3人。

        工程項目部設專職安全副經理,配備專(兼)職安全、質量管理人員3人。

        工程施工隊設專職現場安全、質量管理員,負責現場安全、質量管理。

        7.2.1.2.安全管理體系

        安全管理體系圖

        7.2.2.安全培訓、教育

        一、教育、培訓

        新工人入礦由煤礦培訓中心進行入礦安全培訓,考試合格由井和項目部技術、安全部門根據工作崗位組織進行崗前安全教育、《作業規程》、《施工組織設計》和施工安全培訓。考試合格安排上崗,由項目部施工隊安排有經驗的職工進行操作安全培訓,經考核合格、掌握崗位操作安全技能后才能獨立操作。

        二、技術交底

        各分項工程開工前,必須進行技術交底。一是項目部和井口技術技術人員向施工人員進行工程開工前技術交底,交底重點:工程施工安全條件、施工工藝、施工要求、工程質量標準及控制方法、安全施工要求、設備安全管理和操作要求等。二是施工隊長在每班進班前的班前會上向職工職工進行當班技術交底,交底重點:當班施工任務、現場安全情況及注意事項、當班安全質量標準、工作分工等。

        7.2.3.安全管理措施

        一、安全制度

        1、開好進班安全會,明確分工,未參加進班會者不得安排下井工作。

        2、嚴格交接班制度,堅持“上不清,下不接”,對交待不清楚的地方班長應問清后方能接班,不得強行接班。

        3、開工前,隊長必須組織全隊職工學習作業規程和安全措施,并進行考試簽名,作好學習記錄。

        4、當班班長進班時到調度室考勤,下班時銷勤、匯報進尺、工作情況。

        5、值班隊長和當班班長必須加強現場安全隱患的檢查和處理;對違章操作行為必須制止和處罰。

        6、掘進磧頭每班出勤不少于4人。

        二、掘進通風安全措施

        1、施工前,瓦檢員和班長必須檢查局扇是否完好、風筒破損情況,發現問題及時由當班處理。

        2、掘進工作面安設雙風機,局扇供電必須實行“三專兩閉鎖”(礦井雙電源形成后必須雙電源供電),即專用開關、專用變壓器、專用線路,風電閉鎖、瓦斯電閉鎖。

        3、局扇不得吸循環風,局扇處必須配夠風量。

        4、風筒口距磧頭的距離為5-7m,風筒除末端30m外,其余不得有破口。風筒吊掛必須平直,環環必須吊掛,接頭不得拐死角,接頭不得漏風。風筒破口由當班瓦檢員及時縫補,破口較多時必須更換風筒。接頭要嚴密不漏風,吊掛要求平、穩、直,縫環必吊。

        5、局扇要保證正常運轉。正常施工情況下不得停風。如停電等原因停風時,必須立即撤出人員到新鮮風流的巷道中,并切斷電源,撤出人員。在恢復通風并檢查瓦斯不超標的情況下,人員方可進入工作面。需排放瓦斯的在恢復通風前必須制定措施排放瓦斯。

        6、局扇由當班瓦檢員負責管理,其他任何人不得任意停、開局扇,任何人不得損壞通風設施。

        三、瓦斯防治措施

        1、磧頭局扇在停止運轉后,班組長必須立即把人撤出磧頭。在恢復通風前必須由瓦檢員檢查瓦斯濃度,局扇和開關地點附近10m以內風流中的瓦斯濃度未超過0.5%時,方可開動局扇。

        2、掘進磧頭的回風流中瓦斯濃度達到1.0%或二氧化碳濃度達到1.5%時,必須停止作業,切斷電源,撤出人員并向調度站匯報。

        3、如臨時停止該磧頭掘進,局扇不得停止運轉。局扇停止運轉,必須切斷所有電源。

        4、出現瓦斯突出預兆時,如煤層層理紊亂、煤變軟變暗無光澤、煤厚增大或變小、傾角變大、煤層干燥、頂板來壓有聲響、掉碴片幫、煤壁外鼓、瓦斯忽大忽小、煤壁顫動、煤塵增大、瓦斯噴出等,班組長應立即停止作業,帶領所有人員撤出磧頭至全風壓通風的正巷就近石門以外,并立即向調度站匯報。

        5、電纜、放炮線不得有破口或漏電現象,堅決杜絕雞爪子、羊尾巴、明接頭。嚴禁失爆和不完好的開關及電器設備入井使用。

        6、電工在井下嚴禁帶電作業,檢修設備必須停電掛牌,并將開關手把打到零位,電工必須配帶便攜儀,當瓦斯超限時嚴禁打開開關檢修或搬遷移動設備。

        7、瓦檢員要嚴格執行瓦斯檢查制度,不得空班漏檢;嚴格執行交接班制度,做到手上交接班。

        8、因停電等原因造成磧頭停風,則按相關規定恢復供風,需排放瓦斯的在恢復通風前必須排放瓦斯。如瓦斯濃度在3%以下,1%以上時,制定瓦斯排放措施進行排放;如停風后,巷道內瓦斯濃度超過3%,必須制定專門措施經礦長和總工程師批準后,方能進行瓦斯排放工作。

        9、為防止瓦斯事故,必須執行以下措施:

        (1)配備足夠的風量,局扇無循環風。

        (2)固定專職瓦檢員,嚴格執行“一炮三檢制”和“三人聯鎖放炮制”。

        (3)堅持使用瓦斯自動檢測報警斷電裝置。

        (4)堅持使用風電、瓦斯電閉鎖裝置。

        (5)使用的電氣設備必須100%防爆。

        四、防止片幫及冒頂安全措施

        1、嚴格按“爆破圖表”要求進行打眼、裝藥放炮,實行光面爆破以減少對圍巖的破壞。

        2、接班后,每班班長必須指定專人從后到磧頭對錨桿質量、數量進行檢查,發現不合格、缺失,托板不緊貼巖面、松動、失效的錨桿必須及時整改或補打。頂板破碎、巷道圍巖位移量較大時必須及時停止掘進,進行臨時支護,以防冒頂堵人,并補充相應的技術安全措施。

        3、接班進入磧頭,必須先檢查后工作,嚴格執行敲幫問頂制度。

        4、每班必須落實敲幫問頂責任人,嚴格執行敲幫問頂制度,隨時對工作范圍內浮石、活矸進行處理(每班不少于3次)。放炮后使用長把工具(不少于2.0m)對磧頭、頂幫活矸、危巖及傘檐。處理活矸、危巖必須要有工作經驗的人員進行操作,操作人員必須由二人擔任,一人處理,一人監視安全,處理前必須找好退路,清理障礙物,處理時必須“由外向里、由頂到幫、從上到下”的原則進行。

        5、巷道要邊掘邊錨,每班必須先進行錨網支護到規定控頂距離,然后才能施工磧頭炮眼。錨噴支護質量必須符合本設計和《工程質量標準》的要求,臨時支護打緊打牢,嚴禁打在浮矸上。永久支護到磧頭距離≯0.8m。各工種人員必須在安全可靠的支護下進行工作,嚴禁空頂作業。

        6、錨桿支護必須“由頂到幫、由上至下”的原則進行,且打一個眼錨固一個眼,嚴禁采用一次性將所有錨桿眼打好,再安裝錨桿的方法施工。

        對層、節理發育的地段應加密錨桿間距,當頂板破碎時,必須采用錨桿加鋼筋梯和棱形金屬網護住圍巖并噴漿進行聯合支護。必要時提前噴砼封閉。

        7、巷道內必須隨時配備相應的支護材料(如菱形網、鋼筋梯、樹脂錨桿套件、圓木等)。

        8、每班接上一個班時,對上一班因放炮爆松的錨桿螺母要及時的緊固,每班應對當班的錨桿初錨力用扭矩板手進行檢測,達到≥105KN。

        9、正常支護材料不得吊掛任何重物。

        10、加強磧頭及后方井筒的維護工作,對威脅安全的危巖、浮石、活矸必須及時處理。

        11、爆破后地應力釋放過程中,如遇巖層斷裂聲巨大、異常,必須及時支護,必要時撤離人員。

        12、臨時停工前,必須將永久支護跟至磧頭。

        五、防治水安全措施

        1、對全體員工進行探放水技術培訓,提高對老窯水危害的認識,在工作面接近老窯采空區、鉆孔和本礦井采空區時提高警覺。

        2、施工過程中,必須做到“有疑必探,先探后掘” 的原則。

        3、遇到異常情況,如掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大、頂板來壓、底板鼓起或產生裂隙出現滲水、水色發混、有臭雞蛋味(煤、巖松軟、濕潤,或鉆孔內有水滲出)不能慌亂,必須立即停止作業,將鉆桿固定在孔內,將人員迅速撤退到大巷內,向調度站匯報并聽從調度站安排。如果水沿鉆孔潰出,無法控制,則立即啟動救災程序,按《礦井水災應急救援預案》處理。

        4、做好探查水工作

        ① 根據井筒檢查孔資料,掌握各分層的含水性和透水性;

        ② 查清裂隙和斷層位置、破碎帶位置、含水情況和導水性能;

        ③查清老窯、古井和小煤礦的分布、開采范圍、開采深度和積水情況;

        ④查清圍巖破壞及地表塌陷情況,觀測巖層塌落帶、斷裂帶、沉降帶、彎曲帶的高度及其對涌水的影響;

        5、做好水汶觀測工作

        ① 收集當地氣象、降水量和河流、水文地質資料,查明地表水的分布、水務的補繪、排池的條件;

        ② 查明礦井水的來源及補繪關系;

        ③ 觀測涌水量及其變化規律;

        6、做好探水工作

        ① 堅持“有疑必探、先探后掘”的探防水原則;

        ② 下列情況必須探水前進:

        a、接近可能積水的井巷、老空或相鄰煤礦時;

        b、接近含水層、導水斷層、溶洞和導水陷落柱時;

        c、接近可能與河流、水井、泉水相通的斷層破碎帶時;

        d、接近有出水可能的鉆孔時;

        e、接近其它可能出水地區時;

        ③ 探水作業參數

        A、探水的起點

        a、當采空區、老巷、廢棄硐室等積水區的位置準確,在巖巷中不得小于20米;

        b、對積水區有圖紙,但不能確定積水區邊界時,其最小距離不得小于60米;

        c、遇斷層或陷落柱時,最小距離不得低于20米;

        B、鉆孔深度與超前距離

        采用過探過掘時,探水鉆孔的孔底位置必須始終保持超前掘進工作面一定距離,本工程的副平硐掘進,其超前距離為5~10米;

        C、探放水鉆孔直徑<75㎜;

        D、探水鉆孔數目,不少于3個,一般布置為扇形;

        ④ 探放水的安全措施

        a、加強鉆場的巷道支護;

        b、配備與探放水量相適應的排水設備;

        c、在打眼地點或附近設專用電話;

        d、測量和探放水人員必須親臨現場指揮;

        e、鉆孔內水壓較大時,應采用反壓和主噴裝置的方法鉆進;

        f、鉆進時,發現煤巖松軟、片幫、來壓或鉆孔中的水壓、水量突然增大,以及有頂鉆等異常情況時,必須停止鉆進,但不得撥出鉆桿,現場負責人立即向地面指揮人員報告,并派人觀測水情,如發現情況緊急時,必須撤出所有受威脅地區的人員,然后采取措施進行處理;

        7、做好疏放水工作

        疏放水就是在探明礦井水源之后,根據水源類型采取不同的疏水方法,有計劃、有準備地將威脅礦井安全生產的水源疏放干,它是防止礦中水災最積極、最有效的措施之一。

        ① 疏放水方法

        a、直接放水法:適用于水量不大時;

        b、先堵后放:先堵積水點,然后排放積水;

        c、先放后堵:水源補給量不大;

        d、地面疏放;

        e、利用鉆孔疏放。

        ② 疏放水注意事項

        a、探到水源后,水量不大時,一般可用探水鉆孔放水;在水量很大時,需要打鉆孔,直徑為50~70㎜

        b、鉆孔放水前,必須估計水量,控制放水量;

        c、鉆孔放水量,必須設專人測定水壓、水量等情況;

        d、在放水設計中,應規定好人員撤退路線;

        8、做好堵水工作

        一般在下列情況下應采用注漿堵水:

        ① 當涌水水源本身水量不大,但與其它水源有密切聯系,單純用排水方法不可能或不經濟時;

        ② 當井筒必須穿過含水層或充水斷層,如果不堵住水源使掘進無法進行時;

        ③ 當井筒嚴重淋水時;

        六、爆破安全

        1、井下爆破工作必須由專職爆破工擔任,爆破工必須由有2年以上采掘工齡的人員擔任,經過專門培訓學習、并持證上崗。必須嚴格執行“一炮三檢制”和“三人連鎖放炮制”。

        “一炮三檢”是爆破工、班組長、瓦斯檢查工在裝藥前、爆破前、爆破后要認真檢查爆破地點附近20米以內風流中的瓦斯。當瓦斯濃度達到1%時,不準裝藥爆破。

        “三人連鎖放炮制”是爆破工、班組長、瓦斯檢查工在爆破前,爆破工將警戒牌交給班組長,由班組長派人警戒,并檢查頂板與支架情況,均符合要求后,下達爆破命令,將自己攜帶的爆破命令牌交給瓦斯檢查工,瓦斯檢查工在檢查瓦斯、煤塵合格后,再將自已攜帶的爆破牌交給爆破工,由爆破工發出信號進行爆破。爆破后三牌各歸其主。

        2、不得使用過期或嚴重變質的爆炸材料,不能使用的爆炸材料必須交回炸藥庫。

        3、從成束的電雷管中抽取單個電雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線。應將成束的電雷管順好,拉住前端腳線將電雷管抽出。抽出單個電雷管后,必須將其腳線扭成短路。

        4、裝配起爆藥卷時,必須遵守下列規定:

        (1)必須在頂板完好、支護完整、避開電氣設備和導電體的爆破工作地點附近進行。嚴禁坐在爆炸材料箱上裝配起爆藥卷。裝配起爆藥卷的數量,以當時當地需要的數量為限。

        (2)裝配起爆藥卷必須防止電雷管受震動、沖擊、折斷腳線和損壞腳線絕緣層。

        (3)電雷管必須由藥卷的頂部裝入,嚴禁由電雷管代替竹、木棍扎眼。電雷管必須全部插入藥卷內。嚴禁將電雷管斜插在藥卷的中部或捆在藥卷上。

        (4)電雷管插入藥卷后,必須用腳線將藥卷纏住,并將電雷管腳線扭結成短路。

        5、裝藥前,首先必須清除炮眼內的巖粉,再用木質或竹質炮棍將藥卷輕輕推入,不得沖撞或搗實。炮眼內的各藥卷必須彼此密接。裝藥后,必須把電雷管腳線懸空,嚴禁電雷管腳線、爆破母線與運輸設備、電器設備等導電體相接觸。

        6、炮眼封泥應用水炮泥。水炮泥外剩余的炮眼部份應用粘土炮泥或用不燃性的、松散材料制成的炮泥封實。嚴禁用巖粉、塊狀材料或其他可燃性材料作炮眼封泥。無封泥、封泥不足或不實的炮眼嚴禁爆破。嚴禁裸露爆破和放糊炮。

        7、有下列情況之一的,嚴禁裝藥、爆破:

        (1)工作面的控頂距離不符合規定、支護不完整。

        (2)爆破地點附近20m以內的風流中瓦斯濃度達到1.0%。

        (3)在爆破地點20m以內,礦車、未清除的矸石或其他物體堵塞巷道斷面1/3以上。

        (4)炮眼內發現異狀、溫度時高時低、有顯著瓦斯涌出、巖層松散、透老空等情況。

        (5)磧頭風量不足。

        8、磧頭爆破前后,附近20m的巷道內必須灑水降塵。

        9、爆破前,必須加強對機器、電纜等的保護。班組長必須親自布置專人在警戒線和可能進入爆破地點的所有通路上擔任警戒工作。警戒人員必須在安全地點警戒(直線段150m,轉彎45度以上100m)。爆破工必須最后離開爆破地點,并在警戒線以外起爆。

        10、設崗地點為距磧頭150m以外的主平硐運輸大巷內安全處。

        11、爆破后,待工作面的炮煙被吹散,爆破工、瓦檢員和班組長必須首先巡視爆破地點,檢查通風、瓦斯、頂板、拒爆、殘爆等情況。如有危險情況,必須立即處理并匯報。

        12、通電以后拒爆時,爆破工必須先取下鑰匙,將鑰匙交瓦斯檢查員保管,并將爆破母線從電源上摘下,扭結成短路,再等15分鐘后,才可沿線路檢查,找出拒爆的原因。

        13、處理拒爆、殘爆時,必須在班組長指導下進行,并應在當班處理完畢。如當班未能處理完畢,當班爆破工必須在現場向下一班爆破工交待清楚。

        14、放炮時,必須嚴格按《作業規程》中的規定進行,禁止預約放炮。

        15、放炮母線必須完好,芯線破損裸露的必須更換。放炮母線必須隨用隨掛,禁止固定放炮母線。

        16、放炮前,必須把風鉆等轉移到安全地點放好,對耙砂機、電纜等其他不易移動的設備應采取有效的措施進行遮掩。

        七、機電設備安全管理

        1、井下不得帶電檢修、搬遷電氣設備、電纜和電線。檢修或搬遷前,必須切斷電源、檢查瓦斯,在其巷道風流中瓦斯濃度低于1%時,再用與電源電壓相適應的驗電筆檢查檢驗無電后,方可進行導體對地放電。所有開關的閉鎖裝置必須能可靠地防止擅自送電、防止擅自開蓋操作,開關把手在切斷電源時必須閉鎖,并懸掛“有人工作,不準送電”字樣的警示牌,只有執行這項工作的人員才有權取下此牌送電,嚴禁帶電作業。

        2、容易碰到的、裸露的帶電體及機械外露的轉動和傳動部分必須加裝護罩或遮欄等防護措施。

        3、各機械設備必須定期按時進行注油、檢查、維修,以保證設備良好運行。

        4、井下電工必須經過專門培訓學習,并經考試合格,持證上崗。

        5、井下電氣設備的操作按《煤礦安全規程》(2010)第446條執行:

        (1)、非專職人員或非值班電氣人員不得擅自操作電氣設備。

        (2)、操作高壓電氣設備主回路時,操作人員必須戴絕緣手套,并穿電工絕緣靴或站在絕緣臺上。

        (3)、手持式電氣設備的操作手柄和工作中必須接觸的部分必須有良好絕緣。

        6、吊掛電纜必須使用電纜鉤,懸掛的電纜高度和長度必須符合規定,并能在意外受力時自由墜落,其吊掛高度應保證電纜在礦車掉道時不受撞擊。在電纜墜落時應不落在軌道上。電纜不應懸掛在風筒上或水管上,不得遭受淋水。電纜上嚴禁懸掛任何物件。

        八、運輸安全措施

        1、各類司機、信掛工必須由經過考試合格,并持合格證的專職或兼職人員擔任,嚴格按章操作。

        2、施工中采用人力推車時的注意事項:

        (1)、人工推車時,推車人員必須攜帶剎車棒。在車速過快及停車時,必須用剎車棒減速和制動。

        (2)、人工推車時,兩車間距離必須≥10m;坡度大于5‰推車時,兩車間距離必須≥30m;坡度大于7‰時,禁止人力推車。推車人員必須頭戴礦燈,注視行車前方,精力集中,發現前方有人或其他障礙物以及接近道岔、彎道、巷道岔口時,都必須提前發出警號。

        (3)、推車人員不得在礦車兩側推車。

        (4)、過道岔時要減速,慢速通過道岔。過彎道時,要在礦車外側加力。嚴禁放飛車。

        (5)、無論空、重車掉道時,上道時要有專人指揮;用短軌道或木料撬車時,不能用力過猛,手腳必須置于撬物的上方;人員必須站在礦車兩端進行處理,嚴禁站在礦車兩側處理跳道車。

        (6)、停放車輛時,必須將車墊穩,確保不發生溜車。

        3、磧頭施工過程中空、重車的運輸采用2.5t蓄電池機車運輸。每次拉重車數不超過8個,空車不超過10個,車速不超過3m/秒。

        4、機車司機要加強瞭望,發現運輸線路前方有行人及轉彎時,必須發出警號。機車過岔口、石門和轉彎時,必須放慢速度。

        5、禁止用機車抵空車進行裝矸石。

        6、機車司機下班時,必須將機車開回充電室。

        7、耙巖機必須固定牢固,上齊卡軌器、卸料槽支撐架。

        8、耙巖機使用完畢后,應把操作手把綜合放在松閘位置,切斷電源,卸下手把。向前移動耙巖機時,卸料槽下必須連接好一輛重車,防止移動耙巖機時,耙巖機后仰。

        九、綜合防塵措施

        1、掘進磧頭必須堅持濕式打眼,禁止無水干打眼。

        2、巷道內必須安設灑水降塵裝置。

        3、裝巖時要灑水降塵,無水不得裝巖。

        4、放炮前開啟噴霧裝置,磧頭20m的范圍內必須噴霧降塵。

        5、放炮時,必須對防塵設施加以保護。

        6、放炮后及時噴霧降塵。

        7、所有作業人員必須按規定佩戴好防塵口罩。

        十、特殊施工條件安全技術措施

        (1)穿越地質構造帶措施

        ① 加強現場監控,及時收集水文瓦斯、地質資料;

        ② 有專職瓦檢員跟蹤檢測瓦斯、CO2等情況;

        ③ 加強礦壓、位移觀測;

        ④ 搞好加強支護、超前支護;

        加強火工放炮管理,密眼少藥,淺眼多循環及時支護;

        加強跟班、及時排查各種安全隱患。

        (2)揭穿煤層措施

        ① 必須隨時測定磧頭到煤層的位置,收集好地質、水文、瓦斯資料;

        ② 距煤層垂距10m開始施工探煤鉆孔,鉆孔超前工作面距離不小于5m;

        ③ 有專職瓦斯檢查員跟蹤全程檢查通風、瓦斯、CO2等情況;

        ④ 安全員跟班,及時收集水、瓦斯、溫度多變情況;

        ⑤ 加強供電安全管理;

        ⑥ 加強火工、放炮管理,密眼少藥嚴禁短線放炮;

        加強距班值班,及時排查現場安全、質量等隱患。

        (3)貫通安全措施

        ① 準確測控,及時收集資料并下發貫通通知單;

        ② 專人統一指揮,停掘面必須保持正常的通風和瓦斯安全檢查;

        ③ 貫通停掘面必須掛牌,嚴禁人員入內;

        ④ 貫通施工,雙方都必須嚴格“一炮三檢”制度,并加強雙方頂板支護等檢查工作;

        ⑤ 貫通施工,雙方都必須設專人警戒;

        ⑥ 加強火工管理,密眼少藥;

        ⑦ 加強現場跟班、值班,確保安全生產及時的排查各種隱患。

        ⑧編制專項揭穿煤層措施。

        十二、其他安全規定

        (一)、爆破、打眼要求

        1、嚴格按《爆破說明書》要求的炮眼參數進行鉆眼。

        2、嚴格按要求裝藥聯線,做到認真細致。

        3、嚴格按中腰線施工。

        (二)、風鉆打眼的注意事項

        1、打眼前先檢查頂幫及支護情況,有隱患必須先處理,后打眼。

        2、打眼前要協助質量驗收員確定好中、腰線,畫出巷道輪廓線,嚴格按驗收員劃的炮眼位置、角度要求打眼。

        3、多臺風鉆打眼時,不得交叉作業,防止相互干擾,發生意外事故。

        4、眼位過高,鉆架高度不夠時,必須搭設牢固的工作臺。

        5、打眼工嚴禁騎在鉆機氣腿上,應靠在一側 。

        6、按驗收員劃定的打眼位置,把好釬桿,指定打眼工開鉆。

        7、作業前嚴格執行敲幫問頂制度,在處理完危巖活矸后,方可作業。

        8、在打眼過程中隨時注意頂板巖石變化情況,發現問題及時處理。

        9、領釬時要站在鉆機一側,兩手抓鉆桿,對準標好的眼位向打眼工發出信號,待眼位固定并鉆到一定深度時兩手松開,退到機身后側監護。

        10、領釬工作業時不準戴手套。

        (三)、錨桿鉆機鉆眼操作注意事項:

        1、操作前所有開關均處于“關閉”狀態。嚴禁平放鉆機對準人員進行升降試驗。

        2、開鉆時先送水后送風,停鉆時先停風后停水。

        3、將六方鉆桿插入鉆套的六方孔中,然后將支架控制閥旋轉一小角,慢慢升起鉆機,直至即將接觸頂板。注意支架供風不可太快。

        4、調節控制閥,支架控氣閥及馬達壓板,開始進行全力鉆孔作業。要求轉速和推進速度逐漸增大,推力要均勻。

        5、鉆眼過程中,鉆機和鉆桿要保持在同一條直線上,防止折斷鉆桿。換接鉆桿時,不應挪動鉆機。

        6、嚴禁無水打干眼,供水量要適當。

        7、鉆孔時,至少兩人操作,一人操作操縱臂,另一人輔助扶鉆安孔或更換鉆桿。

        (四)、文明生產要求

        1、巷道內無雜物、浮矸、無積水;各種材料、工具要分類掛牌,擺放整齊。風、水管路按要求安裝好,不得漏風、漏水。

        2、耙巖機后的浮矸每班應收凈,耙巖機兩側每班將矸石收凈,保持巷道暢通,便于人員進出。耙巖機后巷道內隨時保持干凈。

        3、嚴格按礦制定的文明生產管理規定執行。

        (五)、工程質量管理

        1、鉆眼時,按炮眼布置圖及爆破說明書的規定打眼、裝藥和放炮。保證巷道的設計寬度、高度。

        2、為保證施工的正常,測量人員和施工人員對要定期該巷道的腰線向前延設;

        3、巷道內的浮矸必須隨時收凈并低于軌枕面10㎜,物料和工具必須分類堆碼整齊,并掛牌管理,隨時保持巷道整潔,材料堆碼高度不高于1m,寬度距礦車邊緣不得小于0.3m。

        4、施工隊嚴格按質量標準化要求組織施工和驗收,通風、機運等部門按規定對風、水管、電纜等管線及風筒吊掛進行檢查,符合標準化要求。

        5、在施工過程中,加強施工質量檢驗,施工時按工序搞好自檢、互檢和交接檢查并記錄簽字,做好分部分項質量評定和隱蔽工程的驗收,發現質量問題要立即采取措施補救,不留隱患,確保工程質量符合驗收規范和實際要求。

        五、開工前班組長要開好班前會,詳細布置各項安全、質量、技術要求,要做到責任到人,各負其責。收工后,將各具體工作詳細交代給下一個班組。否則,追究上一個班組長的責任。

        (六)、施工完該巷道后,必須做到工完、料凈、場地清。

        (七)、施工中,除執行本措施的條款外,同時執行《煤礦安全規程》(2010)和礦編發的《操作規程》、《安全生產責任制》中的有關規定。

        (八)、本措施由分管礦長和施工單位隊長組織該掘進工作面施工人員認真學習,并貫徹執行。輪休和請假人員必須補課。所有施工人員必須考試合格方可上崗,不合格的必須重新學習,直到合格為止。

        十一、災害預防及避災路線

        (一)、防止火災管理

        1、電氣設備或電纜著火時,首先要切斷電源,就近使用矸石、砂子或巖粉進行滅火,嚴禁使用水滅火。

        2、因機械摩擦、油脂等引發的火災,要就近使用砂石或用水滅火。

        3、要控制風流,防止火勢蔓延。

        (二)、預防水災害

        1、必須堅持“有疑必探,先探后掘”的探放水原則。在掘進炮眼時,若發現眼子內有水異常,不得拔出釬子,確認無危險后方可從眼中取出釬子。

        2、如遇地質構造,有較強的承壓水并有突水跡象時,工作面停止作業,同時報告礦調度室,等待處理。生產科應發出地質預報,采取探放水措施,打眼排放至少布置3個以上的排水眼,眼深必須超過含水或導水層。經探放水確認無突水危險后,方可向前施工掘進。

        3、出現險情時,當班值班隊干或班組長必須及時報告礦調度室,同時積極組織當班人員進行清理水溝,保持水溝的暢通。

        4、礦調度室接到報告后,必須立即通知相關業務部門技術人員到現場了解水情和處理辦法。同時負責檢修電氣設備的檢修人員必須堅守崗位,必須做到現場交接班。

        5、如突發水時,現場進行排水、搶險和撤離人員的過程由現場值班隊干或當班班長負責統一指揮。

        6、巷道內水溝要隨時保持暢通,水溝斷面必須符合規定。

        7、透水前的預兆和防范:

        (1)、巷道壁或頂板“掛汗”,它是積水通過巖石微小裂隙時,凝聚于巖石表面的水珠,頂板“掛汗”多呈尖形水珠。

        (2)、工作面頂板淋水加大,或出現壓力水頭。

        (3)、巖石裂隙中流擠出“嘶嘶”的水叫聲,表示有水涌出的危險;出現壓力水流,這是離水源很近的征兆;若出水混濁說明離水源較近;若出水清澈,說明距離水源還稍遠。

        (4)、斷層和裂隙水多屬“活水”,水無澀味,很少出現掛紅。

        (5)、若發現眼子內有較大的裂隙承壓水,不得馬上拔出釬子,確認無危險后方可從眼中取出釬子。

        (三)、防治瓦斯的措施

        1、嚴格執行瓦斯檢查制度。瓦斯檢查員每班至少3次到工作面檢查瓦斯,并隨時了解工作面有毒有害氣體狀況。爆破時必須做到“一炮三檢”并做好記錄。班組長要利用便攜式甲烷檢測報警儀檢查瓦斯濃度,堅決做到瓦斯超限不作業。

        2、掘進工作面風流中瓦斯濃度達到1%時,必須停止使用耙巖機;爆破地點附近20m以內風流中的瓦斯濃度達到1.5%時,必須停止工作,撤出人員,切斷電源,進行處理;電動機或開關地點附近20m以內風流中瓦斯濃度達到1.5%時,必須停止工作,撤出人員,切斷電源,進行處理。掘進工作面內,體積大于0.5m3內積聚的瓦斯濃度達到2%時,附近20m內必須停止工作,撤出人員,切斷電源進行處理。

        3、嚴格執行炮眼布置、裝藥量、炮眼裝填的規定。

        4、對發生高冒地點,要及時采取充填或導風措施,防止有害氣體積聚,并將處理結果記入專用記錄本中備查。

        (四)、防治運輸事故的措施

        1、加強耙巖機、機車司機及信掛工的培訓和業務學習,堅持持證上崗制度。

        2、加強軌道、提升鋼絲繩、斜坡地滾的檢查和維護。

        3、堅持使用好“一坡三擋”。斜坡提升時,必須堅持行車不行人,行人不行車。

        (二)、避災路線

        各掘進工作面發生水、火、瓦斯、煤塵等災害時,施工人員應按如下路線進行撤離:

        +2305m水平掘進工作面發生水、火、瓦斯、煤塵災害避災路線:掘進工作面→+2305m平運輸大巷→地面。

        +2385m水平掘進工作面發生水、火、瓦斯、煤塵災害避災路線:掘進工作面→+2385m水平回風巷→地面。

        7.2.4.事故應急救援

        項目部成立事故應急搶險處理領導小組,制定應急搶險救援預案

        一、方針、目標、組織機構

        1、方針:以人為本、安全第一,搶險減災、避免損失。

        2、目標

        防止事故發生、減少人身傷亡、避免經濟損失,確保工程順利施工。

        3、組織機構

        成立事故應急搶險處理領導小組

        組 長:項目經理

        副組長:技術負責人

        成 員:工程隊隊長及施工班班長

        4、事故應急搶險處理領導小組下設指揮部

        事故應急搶險處理總指揮由項目經理擔任。

        事故應急搶險處理副總指揮由項目總工負責技術處理。

        事故應急搶險處理副總指揮、項目副經理負責后勤、事故處理。

        項目經理對施工中發生的事故應急搶險救援負全面責任。

        定期組織項目部和工程隊進行安全演習,主要針對防突水、防瓦斯、防電擊和防坍塌等演習。

        二、事故應急搶險處理程序

        工程施工中若發生事故按下列先后程序報告:

        1、項目部經理(或項目總工)

        2、安全負責人

        3、井長

        4、總工程師

        5、煤礦安監部

        6、與事故搶險救援相關單位:急救中心、交警、消防、電力、通訊、燃氣、自來水、排水等單位。

        g、重大人身事故,應報告當地安全監督部門。

        三、事故應急搶險報告內容

        1、報告人姓名。

        2、事故發生地點。

        3、事故發生時間。

        4、事故性質,是否有人員傷亡及傷亡人數,受傷部位。

        5、現場已對發生事故的搶救處理情況。

        6、需要進一步參與搶險的人員、材料、設備、工具、交通運輸車輛。

        四、 事故應急搶險物資準備

        1、搶險物資

        每個施工項目工地必須準備下列事故應急搶險物資,未經項目經理批準,不準動用(詳見事故應急搶險物資表)。

        事故應急搶險物資表

        序號名 稱規格型號單位數量

        1發電機組臺1

        2水泵臺1

        3方木2.0m×0.2m×0.1m根10

        4園木φ15-20cm,長3-5m根5

        5消防沙干細砂m³5-10

        6塑料砂袋每個袋重量50kg條100

        7滅火器干粉個10

        8消防水帶φ40×10mm100

        9消防水樁接頭直徑與水帶同個2

        10液壓千斤頂3t、5t、10t個各2

        11救護擔架付1

        12氧氣呼吸器個2

        13緊急照明手電、蓄電礦燈盞5

        14手工鋸把2

        15木工斧把2

        16救身衣(圈)套15

        17醫用急救箱各種急救藥品、器材個1

        2、經常保持下列施工設施系統完好、運行正常,以防萬一發生事故搶險時急用。

        a、通訊及信號系統

        從項目部到施工現場必須保持通訊線路。

        b、運輸系統

        運輸系統的制動、必須隨時保證完好。

        c、供電系統

        經常與供電部門取得聯系,電網系統計劃檢修停電由供電部提前通知,因事故停電,備用發電機組保證在5分鐘內正常啟動供電。

        五、事故搶險處理

        施工中若發生下列事故,必須立即組織應急搶險處理,其處理方法如下:

        1、觸電、雷電

        安裝完善的過載、過流、漏電保護系統,380V以上電壓操作必須戴好絕緣手套、穿好絕緣靴,專業電工操作,持證上崗,嚴禁非電工操作電氣設備。如果遇到有人觸電,立即拉掉閘刀電源,將受傷人員抬至干燥地點做深呼吸、給氧,并立即送醫院搶救。在施工場地安設接地良好的避雷器,雷雨嚴重時,暫停施工作業,避免雷擊事故。

        2、塌方

        發生塌方事故,立即采取措施防止現場繼續垮塌,搶救人員,萬一有人掩埋在巖土里,應出碴尋找人員或用木板、園木支撐,用千斤頂取出人員,重傷員送醫院救治。

        3、墜落事故

        墜落事故多發地:提升、腳手架高處作業、重物起吊等。防止措施:加強支撐背護、佩帶保險繩、增加護欄。如發現受傷,送醫院救治。

        4、機械事故

        機械事故多發地和環節:機械設備旋轉、打擊、吊裝、搬遷。防止措施:堅持使用機械設備保護罩、持證上崗、遵章操作,如發現被絞,立即停電、停轉,取出人員,送醫救治。

        5、交通運輸事故

        交通運輸事故多發環節:車況路況不好、超速超載、酒后開車、疲勞開車。防止措施;加強對駕駛員的教育、遵章守紀、嚴禁超速超載、加強汽車維修,隨時保持良好的車況。發生交通事故后,立即撥打110交警電話和120急救中心電話,請求處理;另一方面立即組織搶救人員、保護現場。

        6、暴雨、山洪、泥石流、沉降、塌陷事故

        這些事故主要發生在雷雨季節、低洼沖溝、厚層殘坡積碎屑粘土、砂質粘土及人工填土帶,公路、建筑物高邊坡未處理或處理不當的地方。防治措施:工程選址合理、施工人員住宿、施工場地盡可能避開這些地方,難以避開,首先應挖溝堰排水,作地表砼壩,避免地表水浸入和地下水浸泡,打樁錨固,從施工開始到竣工,作好長期移動和沉降觀測工作。若發現有移動沉降象征,立即停止施工,撤出設備和人員。當發生事故時,馬上組織搶救、搬遷人員。

        7、爆破事故

        爆破事故往往發生在裝藥聯線不當、雜散電流、瞎炮處理、雷電引爆、炸藥雷管的丟失而引起蓄意破壞等。防止措施:加強火工產品管理、專人操作、持證上崗,采用非電雷管和安全炸藥等,若發現炸藥雷管的偷盜、丟失、賬物不符等情況,立即報告當地公安機關立案偵察處理。若發生爆破傷亡事故,立即通知當地急救中心救治。

        8、瓦斯等有毒有害氣體突出、燃燒、爆炸等事故

        掘進工作面瓦斯等有毒有害氣體突出、燃燒、爆炸爆炸后,現場工人應立即打開隨身攜帶的自救器,自我救護,并立即向調度室報告,發出求救信號并利用壓風管道、風筒等改良避難地點的生存環境。地面指揮中心接報后,應立即啟動應急預案,進行救援。

        9、食物中毒事故

        食物中毒事故,主要食用了霉爛變質、農藥殘留物過多、病菌污染、有毒菌類、食物不熟等原因造成。防止措施:采購食用新鮮無毒食品、講究個人清潔衛生和環境衛生、碗筷經常消毒處理、生熟食分開存放和制作。若發生集體中毒事件應立即報告當地急救中心和衛生防疫部門,將中毒人員送醫院救治。

        10、中署事件

        在夏季高溫(38℃以上)烈日下地面工作容易發生中署。防止措施:調整作息時間,盡可能避免在烈日高溫下長期工作,備辦一些防暑降溫藥物和飲料,發給職工享用,長期工作地點應搭設遮陽棚,工房安設電扇、空調降落溫設備。若發生中署人員,應立即將他抬到陰涼通風處,并飲用一些防暑降溫飲料(如綠豆湯、酸梅湯等),嚴重者送醫院救治。

        11、社會治安突發事件

        社會治安突發事件,主要防止酗酒、集體斗毆、賭博、嫖娼賣淫、偷盜、搶劫、卷入黑社會性質團伙等犯罰行為引發的社會治安事件。防止方法:加強對職工的思想教育、紀律教育、法制教育、嚴格管理。發生此類事件,除內部處理外,應立即通知當地派出所和公安部門處理。

        7.2.5.特殊季節施工措施

        本工程施工時間達11個月之多。施工期中既有冬季,又有雨季和夏季,制定以下措施,以保證施工安全和施工質量。

        7.2.5.1.冬季施工措施

        根據氣象資料,本施工區域冬季最低溫度-6.3℃。為此,在冬季施工過程中應做到:

        1、對各種人員加強冬季施工安全的宣傳、教育工作,作好防防寒、防凍工作。認真學習冬季施工規范和技術措施

        2、冬季澆灌砼后應加強防凍保護,設置防凍保溫層,使砼能正常硬化。

        3、冬季施工時,噴射砼作業區的氣溫不低于+5℃。

        7.2.5.2.雨季施工措施

        根據氣象資料,該施工區域降雨豐富,7—9月常有大雨和大暴雨。因此,會給施工帶來較大的干擾和不便。施工中要做到:

        1、加強平硐口的防洪工作,以防止暴雨給施工造成損失。

        2、加強供電線路和爆破器材庫房的檢查,各種機械、電氣設備,雨季施工中必須搭好防雨操作棚。現場所有機械電氣設備和臨時設施必須進行三防(防漏雨、防漏電、防倒塌)。

        4、加強礦區邊坡、棄渣場、各種材料庫房以及生活區和施工區的巡查,工程材料如水泥、鋼筋等要防雨漏及防潮。

        5、對臨時便道要進行日常維護,排水溝要暢通。

        6、在排水系統設計時,要考慮雨季突降大雨的排水能力,平時加強施工及生活區域排水系統的日常維護和管理,保持整個排水系統排水暢通。

        7.2.5.3.夏季施工措施

        根據氣象資料,本施工區域夏季最高溫度39℃。應做到:

        1、夏季施工應做好工人的防暑、降溫工作。

        2、砼澆筑溫度應控制在32℃。

        3、做好防雷電工作。

        8. 文明施工

        8.1.文明施工目標

        本建設工程的施工組織、設計和現場施工注重以人為本,以“本質安全”理念為工程建設施工最高原則。目標為:建設企業安全文化、打造專業施工隊伍、培育文明職工團隊、創安全優質工程、建設二水平接替示范礦井。

        8.2.文明施工基本要求

        一、礦圖、圖表上墻

        1、作業場所有規范的、符合現場實際的“三圖一書”,即《施工斷面圖》、《炮眼布置三視圖》、《爆破說明書》和避災線路圖。圖板圖文清晰、正確,保護完好。圖板懸掛位置合理,便于作業人員觀看。現場人員熟知“三圖一書”。

        2、井口醒目位置懸掛有二水平接替工程施工計劃及進度控制圖、二水平接替工程施工組織圖

        二、文明施工教育

        利用各種宣傳工具和職工入礦前安全教育、班前會、安全例會等形式向職工進行文明施工教育,全面提高職工安全、文明施工意識和技能。

        三、施工現場整齊、整潔

        施工現場材料、工具指定地點、碼放整齊、掛牌管理,巷道內無雜物、無淤泥、無積水(淤泥、積水長度不超過5m,深度不大于0.1m)。

        四、管線布置整齊,標識清晰

        管線布置符合設計和《煤礦安全規程》規定,吊掛整齊,標識清晰。

        五、防護設施安全可靠

        二水平接替施工做到以人為本,現場各類防護設施齊全、可靠、便于施工操作和施工人員識別。掘進施工“兩閉鎖”完善,機電設備定期檢查維護,達到完好標準,各種保護齊全,巷道內無失爆電器設備。

        六、生活區、礦區整齊、整潔

        合理規化地面生產、生活區布置,專人負責礦區綠化、衛生管理,保持礦區整潔、有序、治安良好。創建平安、和諧礦區、花園礦區。

        8.3.文明施工保障措施

        1、建立由項目部直接領導的文明施工(環境保護)管理體系。項目經理為第一負責人,負責本項目部的環保、文明施工等工作。

        2、健全組織、機構,充實專職、兼職人員,完善工作制度,完善操作規章,堅持以預防為主的方針,確保文明施工。

        3、執行國家有關安全生產、文明作業的法規法令,做好和地方鄉鎮的密切配合協調工作,不撓民不憂民。

        8.4.文明施工規范措施

        1、文明施工宣傳、教育。利用會議、板報等宣傳工具,創新宣傳方法、以職工喜聞樂見的方式大力宣傳工程施工安全、質量標準和安全文化建設等各項文明施工內容。

        2、施工各類礦圖、圖表、臺帳和牌板統一標準,專人設計、制作,做到、規范、合規、簡明、實用。

        3、施工管道、線路、設備(設施)掛牌布置規范、標識清晰、安全可靠。

        4、對施工便道實施定期、經常性的灑水養護,以減少揚塵;加強施工道路的維修、維護,保護施工道路的正常暢通。

        5、設計布置合理的生活及施工區域排水系統,加強施工及生活區域排水系統的日常維護和管理,保持整個排水系統排水暢通。

        6、在施工過程中,對施工區征地范圍以外的地形、地貌不進行破壞,保持原有地貌和植被完好無損。

        7、棄碴場周圍,根據實際地形設置擋碴墻,場內注意排水,保持平整、穩定,設置臨時滯淤池、截水溝和淤泥收集設施以防止含淤泥水體進入毗鄰水體。完工時要與有關部門協商并實施植被保護,必要時按設計要求對指定區域復耕。

        8、定期收集生活生產區的廢棄物料,分類運輸到指定的存放點進行處理。

        9、合理設計施工中及生活污水處理系統的布置,要定期檢查維護排水設施、化糞池等外部環境設施,定期收集和處理固定垃圾,定期消毒。

        10、生產中各種機械設備產生的廢棄油料,將由一個廢油坑集中處理。

        11、各種機械設備、周轉材料以及臨時施工機具應在合理范圍擺放整齊。

        12、工程材料以及施工用臨時材料應分類堆碼,并進行標識。

        13、在地面設沉淀池,抽出地面的井下水先行沉淀,待沉淀后排入清水池,重復利用或排走,不得污染環境。

        14、樹立施工公告牌,標明工程地點、名稱、規模、進度等,在炸藥、雷管庫附近樹立警示牌,嚴禁煙火,禁止吸煙等注意事項,警示來往行人。

        15、硐口施工現場,嚴格按照煤礦質量標準化要求搞好文明施工;地面、生活、辦公場所實現綠化達標;管理圖牌板達標。

        16、嚴格施工管理、嚴防“違章指揮、違章作業、違反勞動紀律”進行施工。

        17、對施工各級層層簽定安全目標責任書,明確任務、安全、質量、文明生產指標、責任到人,專人負責,嚴格按責任書進行每月考核、獎懲兌現。

        9. 職業健康

        9.1.勞動保護

        1、每一入礦人員,必須經指定的職業衛生機構進行健康檢查合格,才能錄用為煤礦職工。按規定進行安全培訓時,必須同時進行包括勞動保護和施工作業現場安全、防護要求等內容的職業衛生培訓。

        2、接觸粉塵作業的職工離開礦井前,必須進行職業健康檢查。工作期間,按國家職業病防治規定定期進行健康檢查。

        3、按照國家勞動保護法規的規定,按規定定期發放現場施工人員的勞動保護用品。如:安全帽、水鞋,雨衣、手套、手燈、防塵口罩和安全帽等。

        對特殊工種作業人員按勞動保護法的有關規定發給勞保津貼。

        4、地面煤(矸)倉和井下安設防塵管道,掘進工作面工作地點、回風巷、場面煤(矸)倉等產生粉塵的作業地點按規定安設防塵設備、設施。

        5、在噴射砼時,嚴格控制噴射機的工作風壓,選擇合適的配合比,使砂石料具有一定的含水率,呈潮濕狀態,以減少粉塵,防止矽肺病的發生。

        9.2.急救和健康管理

        1、結合施工的特點和作業者的要求,配備相應的急救器材和藥品,急救的范圍包括外傷、骨傷、流血不止、觸電、食物中毒、急性傳染病。

        2、煤礦救護隊和救護車24小時值班待命,當發生意外傷害事故時,可以立即急救、送到煤礦職工醫院或附近醫院急救。

        3、施工區氣候多變,應做好工人的防寒、防暑、降溫工作。

        4、按工程施工的特點和作業環境情況,配備所需的醫療設備、器械和藥品,同時根據對周圍環境的調查情況配備相應的防疫藥品。

        9.3.礦區管理

        1、加強員工教育、培訓,嚴格遵守國家的法律法規,并禁止進行賭博活動,禁止播放、收看淫穢物品,禁止吸毒、販毒;禁止藏匿、使用管制刀具等。

        2、嚴禁非作業批準的外來人員進入施工現場,但執行公務的行政和執法人員除外。

        3、嚴禁無照駕駛機動車。

        4、加強對職工食堂和職工自辦食堂的管理,注意飲食衛生。

        5、專人負責礦區衛生管理,勤掃垃圾、定期消毒,以保持良好的環境衛生;

        6、教育職工文明生活,文明施工。不隨地大小便,不亂倒生活垃圾,不污染環境,為他人健康創造良好的生活和工作環境。

        7、建立、健全員工的飲食衛生管理制度,礦區衛生管理制度等。

      煤礦安全網(http://www.ychlsm.com)

      備案號:蘇ICP備12034812號-2

      公安備案號:32031102000832

      Powered By 煤礦安全生產網 徐州鑄安礦山安全科技有限公司

      使用手機軟件掃描微信二維碼

      關注我們可獲取更多熱點資訊

      感謝網狐天下友情技術支持

    2. <video id="xkmid"><menu id="xkmid"></menu></video>
      <source id="xkmid"><menu id="xkmid"><kbd id="xkmid"></kbd></menu></source>
      <video id="xkmid"></video>

        <b id="xkmid"><tbody id="xkmid"><menu id="xkmid"></menu></tbody></b>
        <u id="xkmid"><small id="xkmid"><kbd id="xkmid"></kbd></small></u>

        <b id="xkmid"></b>
      1. 精品国产一区二区三区免费看
