      國泰紅巖煤業2013年度采掘工程計劃

      作者:煤礦安全網 2013-01-04 09:39 來源:煤礦安全網

        目 錄

        一、計劃編制的依據、原則 - 1 -

        ㈠、計劃編制的依據 - 1 -

        ㈡、計劃編制的原則 - 1 -

        二、礦井現有采掘概況 - 1 -

        三、2012年度掘進計劃的執行情況 - 1 -

        四、2013年度采掘計劃 - 2 -

        1、掘進計劃 - 2 -

        2、回采計劃 - 5 -

        五、存在問題及采取的措施 - 6 -

        六、勞動組織計劃 - 7 -

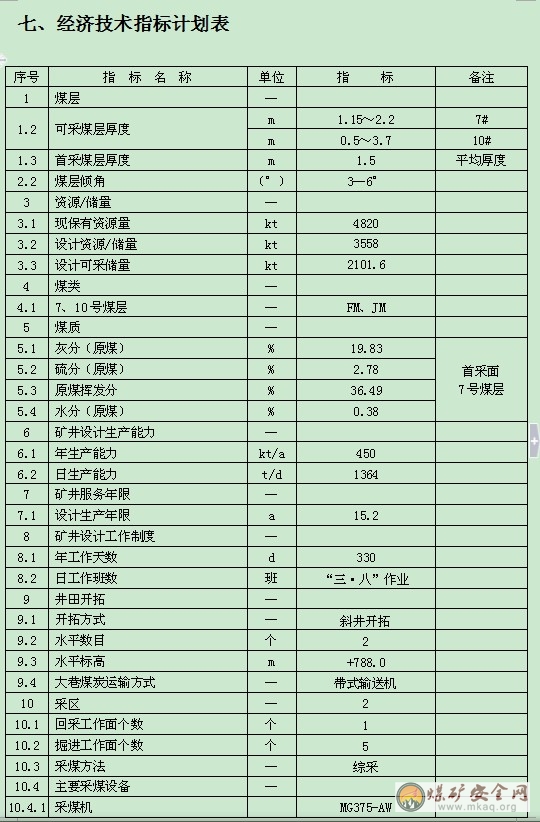

        七、經濟技術指標計劃表 - 9 -

        八、采掘工作面風量分配表 - 11 -

        九、附表 - 14 -

        附表1:本年度回采產量作業銜接表 - 15 -

        附表2:本年度掘進進尺作業銜接表 - 16 -

        附表3:本年度掘進煤量(分隊)作業計劃表 - 18 -

        附表4:全年原煤產量、掘進進尺計劃表 - 18 -

        附表5: “三量”平衡表 - 19 -

        附表6:本年度探放水作業銜接表 - 20 -

        一、計劃編制的依據、原則

        ㈠、計劃編制的依據

        1、靈石縣煤炭工業局文件靈煤總發【2012】42號;

        2、批復紅巖煤礦初步設計;

        3、以紅巖煤礦特殊地質條件作為基礎;

        4、考慮了當地政府的特殊政策因素,以紅巖煤礦盡可能在政府批準的建設工期內完成礦井建設為目標,以現有工程項目部實際組織能力、管理水平為依據,安排各掘進工作面個數和綜掘工作面個數。

        ㈡、計劃編制的原則

        1、采掘計劃的編制認真貫徹執行國家的各項政策法規,合理安排采掘比例關系,保證生產的正常接續,堅持正規的采掘順序;

        2、以礦、土、安三類工程協同推進,盡快投產為原則;

        3、以充分利用礦井現有設施和設備、本著投資少、見較快、效益好的原則;

        4、安全工程的設計、施工、投入使用“三同時”原則;

        5、注重環境保護,搞好“三廢”處理,創造優美的礦區環境,建設環保、綠色礦山。

        二、礦井現有采掘概況

        紅巖煤礦2012年礦建是建井階段,由龍煤建設公司承建,先后上了三個掘進隊,分別施工三條井筒,井筒部分(一期工程)已于8月份全部完成,9月份開始進入二期工程施工。由于整合前小煤窯的私采亂挖,井田破壞嚴重,采空區,空巷多,導致施工困難。

        三、2012年度掘進計劃的執行情況

        1、2012年度掘進計劃

        2012年度計劃進尺5411米。其中:主井1250米;副井1992米;風井2169米。

        2、2012年度進尺完成情況

        預計完成進尺1632米。其中:主井預計完成425米;副井預計完成576米;風井預計完成631米.。

        未完成年度計劃原因:

        1、主要是開工日期比計劃日期延后;

        2、三條井筒施工時遇采空區、空巷多,施工困難;

        3、未形成雙回路供電系統,制約綜掘進度。

        四、2013年度采掘計劃

        1、掘進計劃

        在符合《煤礦安全規程》、《煤炭工業設計規范》及本礦初步設計要求的前提下,通過合理計劃,加快礦建工程,今年計劃建設工程安排五個井巷工程掘進隊,總工程量為7760m。

        掘進一隊:在冊人數42人,采用“三·八”工作制,主要擔負集中運輸、軌道巷及井底煤倉、一采區回風巷的建設工程,計劃進尺1370m。

        (1)集中運輸大巷:集中運輸大巷沿11號煤層布置,半煤巖,錨網噴支護,掘進長度375m,巷道掘進斷面10.26m2(凈斷面9.0m2), 月計劃進尺180m,掘進工期73天,其中打鉆探水10天。掘進煤量1720噸;

        (2)集中軌道巷:錨網噴支護155m,巖巷掘進斷面11.06m2,月計劃進尺180m,掘進工期34天,其中打鉆探水8天。

        (3)井底煤倉:混凝土32m,巖巷斷面38.48m2,月計劃進尺20m,掘進工期45天。

        (4) 一采區回風巷(左翼):沿7號煤層布置,半煤巖,錨網噴支護,掘進長度840m,巷道掘進斷面10.92m2(凈斷面10.0m2), 月計劃進尺180m,掘進工期165天,其中打鉆探水25天。掘進煤量5477噸;

        掘進二隊:在冊人數42人,采用“三·八”工作制,主要擔負一采區巷道及輔助巷道的建設工程,計劃進尺1537m。

        (1)材料斜巷:錨網噴支護160m,巖巷掘進斷面11.06m2,月計劃進尺90m,掘進工期57天,其中打鉆探水4天。

        (2)一采區運輸巷(左翼):沿7號煤層布置,半煤巖,錨網噴支護,掘進長度660m,巷道掘進斷面10.26m2(凈斷面9.0m2), 月計劃進尺180m,掘進工期126天,其中打鉆探水16天。掘進煤量4044噸;

        (3)避難硐室、醫務室:錨網噴45m,斷面7.0m2,掘進工期10天。

        (4)消防材料庫:錨網噴30m,巖巷斷面8.0m2,月計劃進尺180m,掘進工期5天。

        (5)一采區軌道巷(左翼):沿7號煤層布置,半煤巖,錨網噴支護,掘進長度642m,巷道掘進斷面11.06m2(凈斷面10.07m2), 月計劃進尺180m,掘進工期132天,其中打鉆探水25天。掘進煤量3802噸;

        掘進三隊:在冊人數52人,采用“三·八”工作制,主要擔負采區順槽及切眼的建設工程,計劃進尺2170m。

        (1)070101運輸順槽:錨網支護530m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期69天,其中打鉆探水16天。掘進煤3292噸;

        (2)070101切眼:錨網支護130m,煤巷道斷面9m2,月計劃進尺300m,掘進工期21天,其中打鉆探水8天。掘進煤1580噸;

        (3)070103運輸順槽:錨網支護580m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期74天,其中打鉆探水16天。掘進煤3602噸;

        (4)070103切眼:錨網支護130m,煤巷道斷面9m2,月計劃進尺300m,掘進工期21天,其中打鉆探水8天。掘進煤1580噸;

        (5)070106運輸順槽:錨網支護450m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期69天,其中打鉆探水24天。掘進煤2795噸;

        掘進四隊:在冊人數42人,采用“三·八”工作制,主要擔負硐室及順槽的建設工程,計劃進尺1100m。

        (1)中央變電所、水泵房:混凝土65m,半煤巖巷道斷面19.85m2,月計劃進尺90m,掘進工期22天。掘進煤630噸;

        (2)管子道:錨網噴支護25m,巖巷斷面7.8m2,月計劃進尺90m,掘進工期9天。

        (3)主副水倉及通道:混凝土180m,巖巷斷面7.8m2,月計劃進尺90m,掘進工期60天。

        (4)070106回風順槽:錨網支護700m,半煤巖巷道斷面8.8m2,月計劃進尺180m,掘進工期141天,其中打鉆探水24天。掘進煤4348噸;

        (5)070106 切眼:錨網支護130m,煤巷道斷面9m2,月計劃進尺180m,掘進工期22天,其中打鉆探水8天。掘進煤1580噸;

        掘進五隊:在冊人數52人,采用“三·八”工作制,主要擔負采區巷道及順槽的建設工程,計劃進尺1480m。

        (1) 一采區軌道巷(右翼):沿7號煤層布置,半煤巖,錨網噴支護,掘進長度390m,巷道掘進斷面11.06m2(凈斷面10.07m2), 月計劃進尺300m,掘進工期47天,其中打鉆探水8天。掘進煤量2310噸;

        (2)一采區回風巷(右翼):沿7號煤層布置,半煤巖,錨網噴支護,掘進長度300m,巷道掘進斷面10.92m2(凈斷面10.0m2), 月計劃進尺300m,掘進工期38天,其中打鉆探水8天。掘進煤量1956噸;

        (3)070101回風順槽:錨網支護560m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期64天,其中打鉆探水8天。掘進煤3478噸;

        (4)070103回風順槽:錨網支護610m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期85天,其中打鉆探水24天。掘進煤3789噸;

        (5)070105回風順槽:錨網支護650m,半煤巖巷道斷面8.8m2,月計劃進尺300m,掘進工期85天,其中打鉆探水20天。掘進煤4037噸;

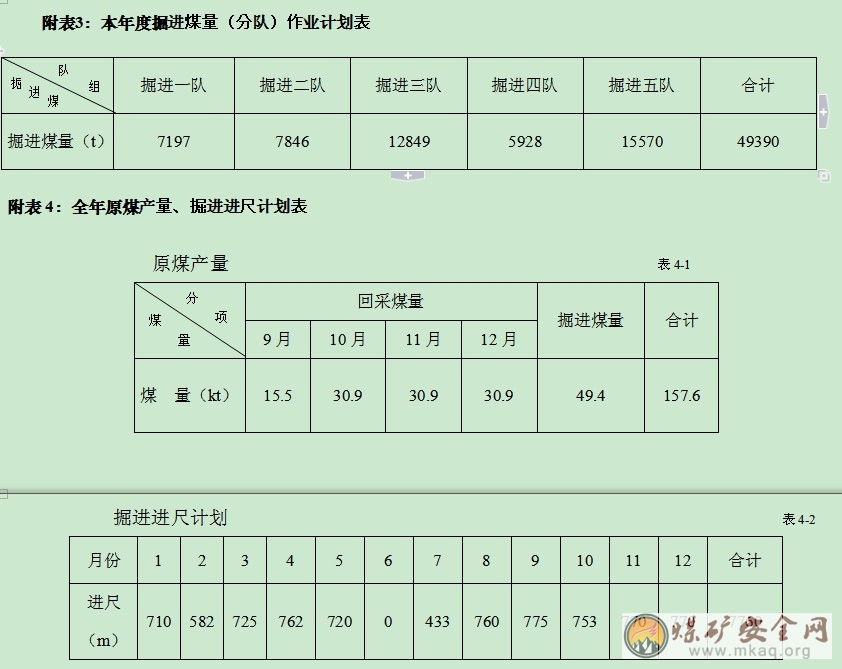

        以上五個隊作為投產時礦井集中巷道的施工,2013年總進尺7760m,掘進煤量49390噸。工程施工中各司其職,各盡其責,功能明確,管理方便,形成礦井規范化開拓方式。未完工程轉為下一年繼續施工。

        2、回采計劃

        (1)根據《山西省煤礦建設標準》第二十四條所有煤礦原則上全部實現綜合機械化壁式開采的要求,我礦計劃配套一個綜采工作面,以便礦井能夠順利通過驗收,進入生產階段,計劃2013年1月完成三機配套的設備招標工作,按礦井投產先后時間確定設備到貨時間。

        (2)在安排產量計劃時,考慮工作面“三·八”制作業,每天0.5班檢修,2.5班生產,每班推進4刀,每天推進10刀。

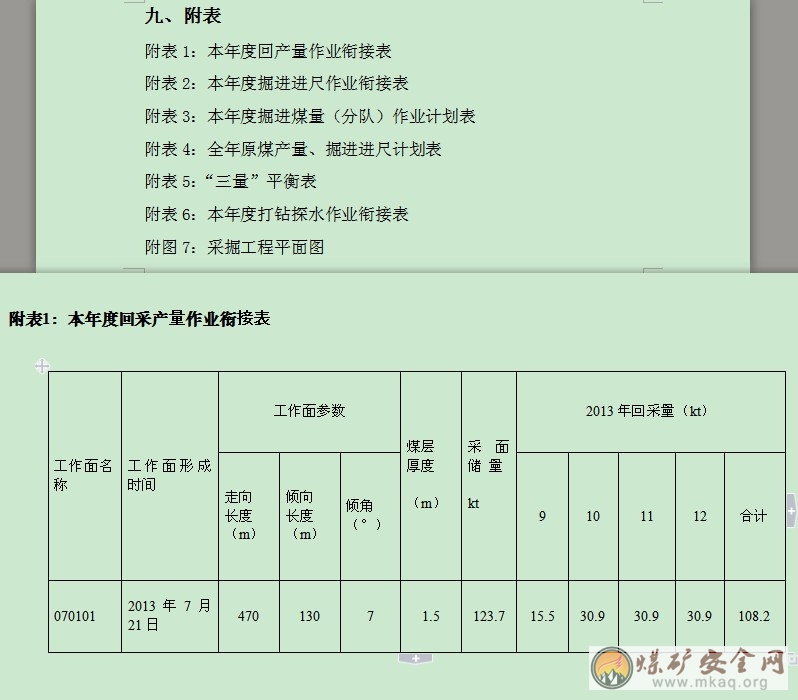

        (3)2013年紅巖礦預計9月10日開始聯合試運轉,全年計劃產量108.2kt;詳見附表1

        2、2013年末計劃“三量”情況:

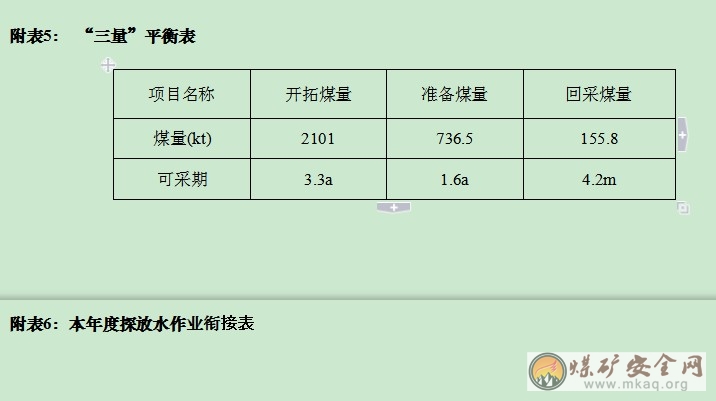

        開拓煤量2101kt,可采期3.3a;準備煤量736.5kt,可采期1.6a;回采煤量155.8kt,可采期4.2m。三量可采期均符合規程規定,可保證本年度采掘比例平衡。見附表5

        五、存在問題及采取的措施

        1、根據目前我礦工程組織情況來看,隊伍和設備不能按計劃組織到位,加上政策性因素,從而極大的影響到工程進程。由于放假因素,人員和綜掘設備如不能按時到位,嚴重延誤工期。通過與礦建項目部進一步溝通,施工人員、設備年末前必須到位,準時開工,并按計劃組織兌現。

        2、隨著礦建、土建工程的完工,各單項安裝工程陸續展開,到明年7、8、9月份礦井進入全面安裝期,需要安裝隊伍,要求龍煤項目部提前準備好安裝人員和設備,確保人員裝備及時到位,按期安裝。

        3、農網供電能力不足,嚴重制約著機械化的推廣。計劃年末雙回路供電系統形成,以不影響工程正常進行。

        4、由于綜采設備制造時間長,為了能按時安裝生產,需及早研究三機配套問題,確定煤機、支架、刮板機運輸機型號,進行招標定貨。

        5、安全管理難度大,礦井地質條件差、煤層薄、賦存不穩定、斷層多、陷落柱多、頂底板較軟、老硐和老空較多。存在著頂板、老塘積水、瓦斯等方面的安全威脅。按安全質量標準化要求,計劃年末增加人員,加強安全管理

        6、由于地質條件的變化和建設工期的限制,我礦井必須進行設計變更。現正在積極的辦理過程中。

        7、礦井建設期間,如果遇到政策性停工,計劃加強打鉆探水工作,采取長探的辦法增加安全掘進距離,以保證掘進計劃的完成。

        8、礦井建設期間通過溝通的方式,協調好與當地村民的關系,確保工程持續進行。

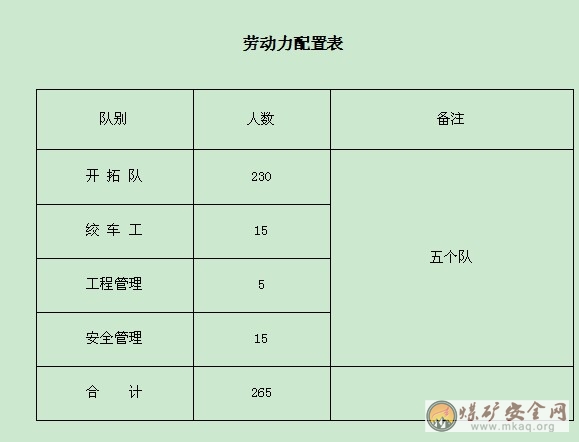

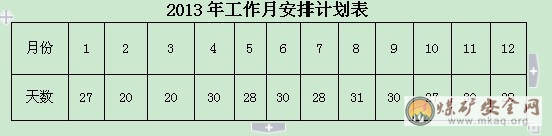

        六、勞動組織計劃

      煤礦安全網(http://www.ychlsm.com)

      備案號:蘇ICP備12034812號-2

      公安備案號:32031102000832

      Powered By 煤礦安全生產網 徐州鑄安礦山安全科技有限公司

      使用手機軟件掃描微信二維碼

      關注我們可獲取更多熱點資訊

      感謝網狐天下友情技術支持

    2. <video id="xkmid"><menu id="xkmid"></menu></video>
      <source id="xkmid"><menu id="xkmid"><kbd id="xkmid"></kbd></menu></source>
      <video id="xkmid"></video>

        <b id="xkmid"><tbody id="xkmid"><menu id="xkmid"></menu></tbody></b>
        <u id="xkmid"><small id="xkmid"><kbd id="xkmid"></kbd></small></u>

        <b id="xkmid"></b>
      1. 精品国产一区二区三区免费看
