• <video id="xkmid"><menu id="xkmid"></menu></video>
    <source id="xkmid"><menu id="xkmid"><kbd id="xkmid"></kbd></menu></source>
    <video id="xkmid"></video>

      <b id="xkmid"><tbody id="xkmid"><menu id="xkmid"></menu></tbody></b>
      <u id="xkmid"><small id="xkmid"><kbd id="xkmid"></kbd></small></u>

      <b id="xkmid"></b>
    1. 您好!歡迎來到煤礦安全生產網!

      青山子聯辦礦掘進作業規程

      作者:佚名 2012-06-19 15:21 來源:本站原創

        貫徹規程人簽名:

        作業規程講解人:

        地點:

        時間:

        施工隊班長簽名:

        施工隊工人學習后簽字:

        目 錄

        一、工作面災害論證情況…………………………………第5頁

        二、工作面概況……………………………………………第6頁

        三、地質和水文地質情況…………………………………第6頁

        四、斷面設計及支護方式…………………………………第6頁

        五、施工方法及工藝流程…………………………………第7頁

        六、質量標準…………………………………………… 第11頁

        七、勞動組織和循環圖表…………………………………第12頁

        八、一通三防………………………………………………第13頁

        九、主要技術經濟指標表…………………………………第15頁

        十、安全制度………………………………………………第15頁

        十一、安全技術組織措施…………………………………第17頁

        十二、避災線路圖…………………………………………第20頁

        工作面災害技術論證

        防治水專項技術論證:

        頂板管理技術論證:

        “一通三防”技術論證:

        礦井負責人:(簽字)

        技術負責人:(簽字)

        論證人員:(簽字)

        年 月 日

        一、工作面概況:

        1、工作面位置及用途:

        2、周邊采掘情況:

        二、地質和水文地質情況:

        1、地質構造:

        2、水文地質情況:

        三、斷面設計及支護方式:

        ①主運輸巷,巷道凈斷面要求:

        凈高2米,凈頂寬1.8米,凈底寬2.2米,凈斷面4㎡。水溝寬0.3米,深0.3米。

        ②煤運巷,巷道凈斷面要求:

        凈高2米,凈頂寬1.8米,底寬2.2米,凈斷面4㎡。

        ③支護材料:采用非金屬支護,背木為防腐坑木,材徑8—12cm。

        ④支護間距0.8米。

        四、施工方法及工藝流程

        1、施工方法:

        根據現有施工技術和裝備調配,采用風鉆濕式打眼,防水乳化炸藥爆破,毫秒雷管引爆破巖,人力出矸,U型礦車裝矸,人力調車,電瓶車輸送空重車,15kg/Ⅱ鋼軌釘道,掘進、支護到頭。

        2、工藝流程及說明:

        工作面交接班→敲邦問頂、準備工作→點眼→打眼→吹眼→裝藥、聯線、放炮→通風、噴霧、灑水、沖洗巖邦→敲邦問頂→支護、出矸→釘道、接引風水管→清理巷道衛生→檢查質量→交接班。

        a、準備工作:堅持現場交接班,交接班時應向接班人員交待清楚工作面的生產、安全、機構設備運轉等情況,嚴禁盲目作業,發現隱患及時處理。

        b、打眼工作:

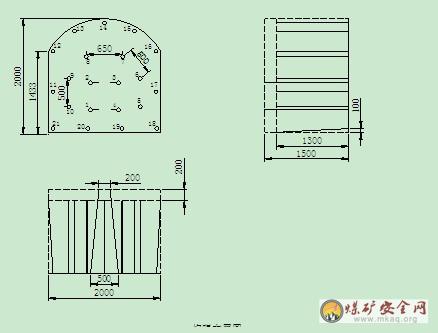

        工作面配備風鉆2臺(1臺工作、1臺備用)。打眼前,要注意巷道掘進方向,確定各炮眼位置;并用炮泥或紅土做標記;其次鉆工在鉆眼時,嚴格掌握好炮眼的角度主方向,打眼順序先打頂眼的正中眼,然后插上炮棍作為導向,后打掏槽、輔助、頂眼及底眼,掏槽眼采用楔形掏槽,斜掏槽眼與工作面成75度,眼底相距20cm但不得相通,槽眼比其他眼深20cm,打周邊眼應盡量縮小邊眼與巷道輪廓的距離,在硬巖中,眼底比輪廓線外10cm,在軟巖中,眼底落在輪廓上,周邊眼間距約65cm,附炮眼布置圖(1:50)如下:





        c、放炮:

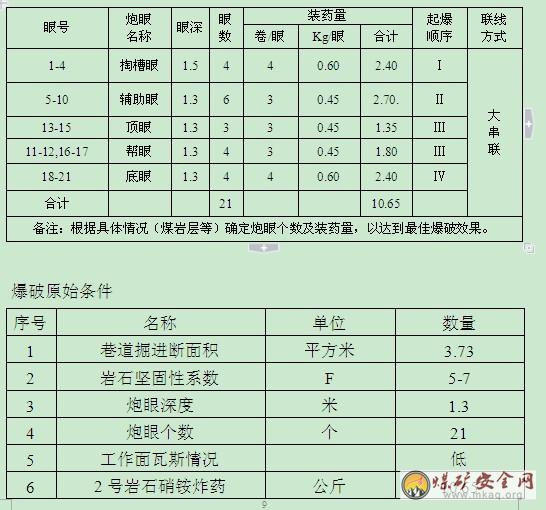

        裝藥聯線:打眼完畢后,用高壓風進行掃眼,以清除眼內砂粒、煤粉等雜質。制作引藥時電雷管只許由藥卷的頂部裝入,嚴禁用電雷管代替竹木棍扎眼,電雷管必須全部插入藥卷內,嚴禁將電雷管斜插在藥卷的中部或捆在藥卷上。裝藥、聯線由爆破工專人操作。裝藥時用木質或竹質炮棍將藥卷輕輕推入,各藥卷必須彼此密接;淋水段需加防水套,藥裝好后堵上炮泥。雷管的起爆順序應明確,不能裝錯位置,發現變質、硬化的藥卷不能使用,以免影響爆破效果。裝藥完成后聯線采用串聯連接法。每眼的裝藥量可根據巖層情況確定(參照爆破說明書)。

        爆破前準備工作:

        放炮前班長必須親自布置專人在警戒線和可能進入爆破地點的所有通路上擔任警戒工作,警戒人員必須在安全地點警戒。布好警戒后,爆破工方可進行爆破母線連接腳線、檢查線路工作。爆破前,班長必須清點人數,確認無誤后,方準下達起爆命令。爆破工在接到爆破命令后,必須先發出爆破警號,至少再等5秒鐘方可起爆。爆破后警戒人員應由班長親自下令撤回,不得隨意離開。附爆破說明書如下:(裝藥結構采用反向連續裝藥,即起爆藥卷放在炮眼底部,爆轟波向眼口傳播。)



        d、通風方式:

        采用壓入式通風,放炮后應至少通風15分鐘待有毒有害氣體吹散后,人員方能進入工作面。

        e、出碴:

        通風吹散炮煙后,要由外向里、先頂后幫進行敲邦問頂,及時處理懸矸危巖,找頂時涉及的范圍內嚴禁其他無關人員進入;采用耙巖機裝碴,裝碴時要進行灑水,以降低粉塵。

        f、支護:在掘進過程中必須按規程要求做好頂板管理,掘進時須架棚支護時應使用前探梁。

        g、其他工作:每掘進一副軌道長度時要鋪設軌道,巷道中的淤泥、積水、雜物、浮矸要及時清理。

        五、質量標準化:

        1、巷道凈寬:不小于設計50毫米,不大于設計100毫米。

        2、巷道凈高:腰線上下均不小于設計50毫米,不大于設計100毫米。

        3、巷道坡度:3‰.

        4、巷道水溝:深0.3米,上寬0.3米,下寬0.3米。

        5、架棚支護:

        ①坑木直徑不小于設計規定最小值的10毫米。

        ②前傾后仰,不超過40毫米,平巷支架應垂直底板。

        ③棚梁位置:棚梁垂直巷道中心線,梁端扭距不超過100毫米,梁端應保持水平,高差不超過50毫米。

        ④背邦背頂:按設計要求,背板撐木齊全,剎緊背牢;巷道棚頂、兩幫要背滿、背緊。空幫空頂要用坑木等接頂,棚梁兩端和棚腿上端要用木楔楔緊,棚子間撐木要打緊成線。

        ⑤柱窩深度:見到實底,必要時加木墊。

        ⑥棚梁接口:嚴密合縫,無前缺后窮、坑肩錯牙現象。

        ⑦棚距(中—中):棚距中到中為1000毫米,最大允許誤差不大于100毫米。

        六、鋪軌

        ①軌距:軌距600毫米,直線段或曲線段加寬后,最大不超過610毫米,最窄不小于595毫米。

        ②接頭平整度、上下及內側都不超過2毫米。

        ③兩軌面高低差:直線段不超過5毫米。

        ④坡度:3‰.

        ⑤接頭間隙:直線段不超過5毫米,曲線段不超過8毫米。

        ⑥軌枕:枕木規格1200mm×140mm×120mm,完整無損,鋪設垂直軌道,枕距(中—中)1000毫米,最大枕距不超過1100毫米,軌道接頭采用懸接。

        ⑦軌型:軌型為15kg/m鋼軌;構件、道釘齊全,安裝牢固,嚴密有效。

        7、管線:為掛電纜、風筒需要,非架棚巷道每3米必須在兩幫打一對預留孔,孔深100—200毫米,高度距軌面1.6米。

        8、巷道衛生:軌道、管線、風筒鋪設吊掛整齊,設備、材料堆放整齊,巷道無淤泥、積水、無雜物浮矸。

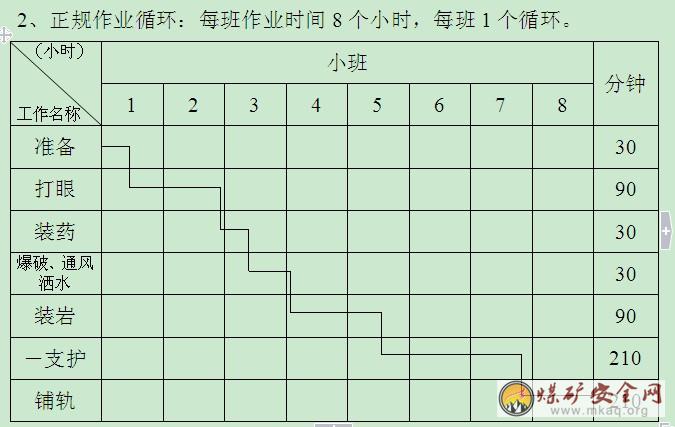

        六、勞動組織和循環圖表

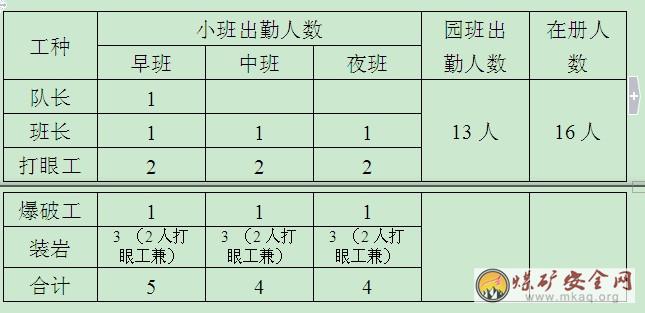

        1、勞動組織:根據目前隊伍結構,采用“三八”作業制,每班按循環作業,班與班之間應相互創造條件,保證正規循環的實現。同時,要求每班作業人員不得少于4人,作業時由當班帶班人員合理分配勞動量,做到安全生產、均衡生產。每班都必須要有專職爆破工,不得無故空班,并做好交接班工作。遇到特殊情況,區干、隊干、技術員都必須深入現場指導作業。勞動組織表如下:

        七、一通三防

        1、通風:

        ①采用1臺5.5KW軸流式局部通風機壓入通風,風筒口徑為400毫米,局部通風機安裝在 主集進風運巷,設置保護裝置,風筒出口距工作面不得大于5m,風筒必須吊掛平直,縫環必掛,拐彎平順,破口應補,減小漏風,出口風量不小于40m3,不得隨意關閉局部通風機。

        ②工作時,不準隨意停風,因檢修、停電等原因停風時,必須撤出人員,切斷電源。恢復通風時,必須檢查瓦斯濃度。

        ③新鮮風流進入工作面必須經過凈化,降低粉塵濃度。

        ④每班作業前,放炮后應先通風15分鐘以上,確認氣體散盡后方可進入作業面。

        2、三防:

        ①防治瓦斯:工作面風流中瓦斯濃度達到1%或CO2深度達到1.5%時,必須停止作業,撤離人員,查明原因,制訂措施進行處理。嚴禁作業人員進入與作業地點無關的巷道、小井,臨時停工、停風的工作面必須設置柵欄。嚴禁作業人員損壞、破壞柵欄或其他通風設施。

        ②防塵:井下作業必須采用綜合防塵措施:濕式鉆眼,放炮噴霧防塵,放炮后必須等炮煙完全吹散后人員方可進入工作面沖刷巖邦,石碴(煤)灑水,還應加強通風,在進風側安設凈化水幕及噴霧頭,作業人員應注意個人防護。

        ③防火:嚴禁攜帶煙火下井,井下嚴禁吸煙。作業之前應檢查電源電器設備的絕緣情況及附近有無燃燒物,清除隱患。發現井下火災時,應視火災性質、災區通風和瓦斯情況,立即采取一切可能方法直接滅火,控制火勢,并迅速報告礦調度室,在現場的區干、隊干、班組長應將所有可能受火災威脅地區人員撤離危險區域,并組織人員利用現場的一切工具和器材進行滅火。電氣設備著火時,應先切斷其電源;在切斷電源前,只準用不導電的滅火器材進行滅火。當發生火災時,人員沿安全路線撤退,最好能用濕毛巾或衣服沾水捂住鼻子和嘴。

        3、防水:在掘進過程中,遇到斷層、淋水帶、破碎帶和老塘時,必須堅持“有疑必探、先探后掘、邊探邊掘”的探放水原則。如工作面有出現以下的透水預兆時,必須停止作業,待制定探放水措施后進行探放水:①掛紅;②掛汗;③工作面空氣變冷;④工作面出現霧氣;⑤水叫;⑥頂板淋水加大;⑦頂板來壓、底板鼓起;⑧水色發渾有異味;⑨工作面有害氣體增加;⑩裂縫出現滲水等。

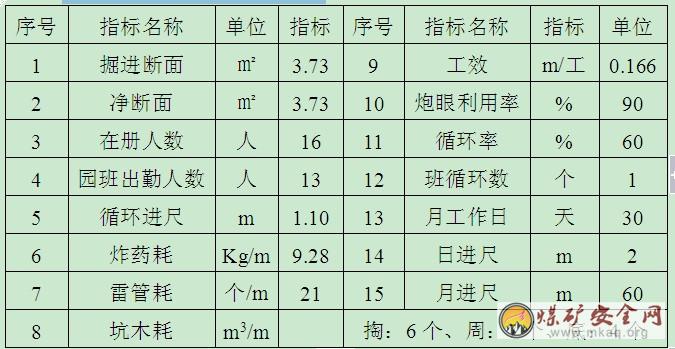

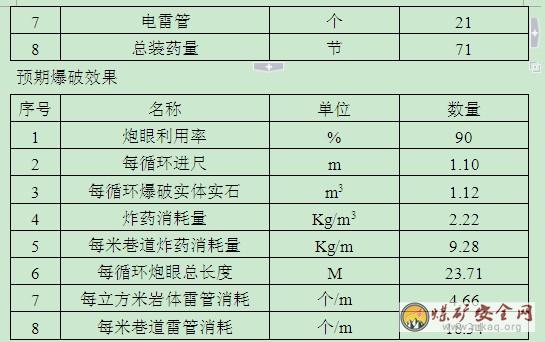

        八、主要技術經濟指標表:

        九、安全制度

        1、工作面交接班制度

        堅持現場交接班,交接班時應向接班人員交待清楚工作面的生產、安全、工程質量、機械設備運轉等情況,嚴禁工作面情況不明而盲目作業。

        2、敲邦問頂制度

        進入工作面時,應先進行敲邦問頂及支護檢查,施工過程應注意觀察周圍巖情況,發現隱患及時處理。

        3、工程質量驗收制度

        有關管理人員、跟班隊干、班組長及全體作業人員,必須嚴格把好工程質量關。施工隊伍必須認真按照質量標準進行作業,嚴格執行班檢制度,不合格的工程必須及時返工整改。旬檢、月驗由礦驗收組統一組織,并認真落實好驗收管理制度。

        4、巷道維護制度

        跟班隊干必須負責檢查整條巷道圍巖及支護情況,發現巷道圍巖有異常、支架斷梁及折腿等現象應及時組織維護,在確保安全的前提下,組織施工作業。

        5、設備維修保養制度

        建立機電設備維護保養制度,對于各種機電設備,使用前必須檢查設備性能是否完好;各有關設備由使用人員負責保護,其中:風鉆由鉆眼工負責,使用后必須排放整齊;機電對專人負責維修;局部通風機應保證正常云裝,并有專人管理,各種機電設備必須做到“三無”(無雞爪子、無羊尾巴、無明接頭)、“四有”(有過流和漏電保護、有接地裝置、有螺絲和彈簧墊、有密封圈扣擋板)、“二齊”(“三全”、“三堅持”),電纜吊掛整齊。

        6、瓦斯管理制度

        工作面瓦斯由測氣人員負責,每班測定一次,檢測數據及時填入瓦斯管理牌板,嚴禁空班漏檢或偽造檢測數據。有關盲巷、廢巷、反眼及停用巷道及時設置柵欄,掛上警牌。(施工人員應注意觀看瓦斯牌板,了解工作面瓦斯情況)。

        7、火工品管理和放炮制度

        ①炸藥、雷管必須由爆破工、監炮員雙人雙證向倉庫領取、運送到工作后應分別進箱、加鎖,當班剩余的火工材料,爆破工、監炮員必須共同負責,當班退還火工倉庫。

        ②裝配引藥時,應在頂板完好、支架完整、避開電氣設備和導電體的安全地點進行,引藥數量當班需要量為限,做好的引藥必須將兩腳線扭結短路,嚴禁坐在炸藥箱上裝配引藥。

        ③從成束的電雷管中抽取單個電雷管時,不得手拉腳線硬拽,將成束的電雷管線順好,拉順腳線,輕輕將管體抽出。

        ④裝藥前,必須吹洗干凈眼孔內的巖漿及雜物,嚴禁邊打眼邊裝藥。

        ⑤爆破工認真保管好爆破器材。放炮鑰匙隨身攜帶,不得轉交他人。嚴禁執行“自裝、自聯、自放”的放炮原則,并持證上崗,(裝藥、聯線、爆破工作必須由專職爆破工擔任),實行監炮制度。

        ⑥堅持使用放炮器放炮,嚴禁明電放炮。爆破母線長度不小于100米,放炮員必須在有掩護的地點進行放炮,掩護地點距放炮工作面的距離:直徑段不小于100米,曲線段不小于70米。

        ⑦放炮前,班組必須清單人數,撤出放炮地點所以人員,對可能進入放炮地點的所有通道設置警戒線,并指定人員執行警戒,確認無誤后,方可下達放炮命令。放炮員接到命令后,應發出放炮警號,待5秒鐘后方可入炮。

        ⑧爆破后如發生拒爆,班、組長必須在現場指導并盡可能在當班處理。如當班處理不了,爆破工必須向下一個班爆破工交待清楚。處理拒爆時,要嚴格執行《煤礦安全規程》第342條規定進行處理。即:由于聯線不良造成的拒爆,可以重新聯線起爆,或在拒爆眼0.3米以外另打與拒爆眼平行的新炮眼重新裝藥起爆。在拒爆沒有處理完畢之前,嚴禁在該地點進行同處拒爆無關的其它工作。

        8、隊干跟班制度

        堅持隊干跟班制度。每個班必須有隊干跟班,且必須堅持現場跟透班。

        十、安全技術組長措施

        1、一般措施

        ①開工前,必須先組長作業人員學習作業規程。

        ②工作面需架棚支護的必須使用前探梁,其使用的背木厚度不應少于3cm,背木須背緊。對靠近工作面10米長度內的支架,放炮前必須加固;放炮崩倒、崩壞的支架,必須及時由里向外修復,修復完畢,方可進入工作面重新作業。

        ③發生放炮通電后不響時,在檢查原因前,爆破工必須立即摘下放炮鑰匙,取下放炮母線并扭結短路,等15分鐘后才能沿線路檢查。放炮母線必須隨掛、隨放、隨收。

        ④架棚支護時,必須指定有經驗豐富的人員負責,為避免影響觀察或判斷異音,工作面禁止進行與架棚支護無關的工作。發生險情后,及時發出警報,撤出人員。

        ⑤架棚支護時,必須由外往里逐架架設,嚴禁兩架或兩架以上同時進行。架棚時,必須在有效的安全保護下進行(如超前梁、點柱、貼幫柱等)挖腿窩、搭架、并迅速背邦背頂,背實背牢,以此類推,逐架進行。

        ⑥臨時停工的工作面不得停風,如果停風,必須設置柵欄,掛上“禁止入內”的警示牌子,禁止任何人員進入沒有通風的盲巷、廢巷和老采空區,禁止損壞柵欄或警示牌子,掘進工作面必須保證局部通風機正常運轉,嚴禁隨意停風。

        ⑦人工推車時,必須時刻注意前方,接近彎道、岔道、風門或前方有人、障礙物等情況時,都必須發出警號,嚴禁放飛車;同方向推車時,兩車的間距不得小于10米,嚴禁蹬鉤,嚴禁串車運輸。

        ⑧下井人員嚴禁攜帶煙草及點火物品下井,嚴禁井下明火抽煙,嚴禁人員酒后強行下井。下井人員必須配帶勞動保護用品,攜帶自救器,其配帶注意事項如下:

        a、自救器必須隨身攜帶,應盡量避免碰撞,嚴禁把自救器當坐墊使用。不使用時嚴禁隨意打開。在攜帶自救器前,應檢查外觀有無損壞,若發現不正常現象不得攜帶,應及時送交有關部門檢查。

        b、自救器存放應在通風、清潔、干燥的室內,避免陽光直照或受暖氣等熱源直接影響,嚴禁與易燃、易爆和有強腐蝕性物質同放一處。

        c、按自救器使用管理規定,應定期檢查自救器氣密性是否良好,氣密不良的自救器嚴禁使用。

        d、佩戴時切記啟動氧燭,以利于快速生氧。

        e、佩戴自救器撤離災區時要注意口具和鼻夾一定要咬緊夾好,不能漏氣,絕不能中途取下口具和鼻夾。

        f、生氧劑產生的氧氣要比環境空氣溫度干熱,但對人體無害,使用時不得隨意取下。

        g、佩戴時不要壓迫氣囊。以防漏氣。

        h、自救器只能佩戴使用一次,使用過的自救器已經報廢,不得再次使用。

        2、特殊措施

        ①架棚巷道掘進時應采用前探梁支護或邊支邊掘等措施,嚴禁空頂作業。

        ②過斷層、破碎帶燈方面的安全技術措施。

        a、工作面遇煤質軟、斷層或破碎帶時,必須采用多打眼、少裝藥、放小炮的施工方法,周邊眼按最小眼距布置。放炮后及時進行支護,支架必須架牢靠,幫頂部分背牢、背實、堅持使用前探梁超前支護,不得出現空頂、空幫現象。

        b、工作面遇壓力較大的斷層破碎帶或出現片邦冒頂時,必須及時采用有效的加強支護措施,在永久支護未到位前,必須使用材徑較大的臨時支護,保證記住強度符合要求。

        d、遇較大斷層破碎帶,可能危及人身安全時,必須立即停止作業,撤出全部人員,并及時向礦調度室匯報,待技術人員制定《補充安全技術措施》,以礦主任工程師審核批準,并貫徹到每個作業人員后方可重新作業,處理時,必須等壓力穩定后方可進行。

        3、執行本規程時,若有不足之處均按《煤礦安全規程》及操作規程等有關規定執行。

        4.補充措施:

        十一、避災線路(詳見避災線路圖)

        ①工作面發生水災時,人員原則上往上水平撤退。

        避災線路:

        ②火災:若工作面回風側發生火災時,避災的原則是迎著新鮮風流撤離。

        避災線路:

        若是火災發生進風側時,就應視其具體情況,及時通知值班室,采取反風措施,并采取措施逃生。

        避災路線示意圖

        圖例:





      水 →工作面發生水災時避災線路







      火 →工作面回風側發生火災時避災線路。

      煤礦安全網(http://www.ychlsm.com)

      備案號:蘇ICP備12034812號-2

      公安備案號:32031102000832

      Powered By 煤礦安全生產網 徐州鑄安礦山安全科技有限公司

      使用手機軟件掃描微信二維碼

      關注我們可獲取更多熱點資訊

      感謝網狐天下友情技術支持

    2. <video id="xkmid"><menu id="xkmid"></menu></video>
      <source id="xkmid"><menu id="xkmid"><kbd id="xkmid"></kbd></menu></source>
      <video id="xkmid"></video>

        <b id="xkmid"><tbody id="xkmid"><menu id="xkmid"></menu></tbody></b>
        <u id="xkmid"><small id="xkmid"><kbd id="xkmid"></kbd></small></u>

        <b id="xkmid"></b>
      1. 精品国产一区二区三区免费看
